三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)
【背景资料】
某公路路面工程,里程桩号为K0+200~K24+200,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。由于当地车流量较大,为尽快缓解交通压力,建设单位希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织两个路面施工队平行施工以完成该路面工程,每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同),水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m,要求施工单位采用最快方式,根据上述给定条件组织路面工程线性流水施工。施工单位编制了详细的施工组织设计和施工平面布置图,提交建设单位,建设单位对此进行了评价。
问题:
1.建设单位对施工单位提交的施工组织设计的评价指标有哪些?
2.施工单位对公路工程施工平面图的设计原则有哪些?
3.公路工程施工平面布置图的内容包括哪些?
4.若施工单位想对其施工方案进行优化,可以从哪些方面进行?
【答案】
1.建设单位对施工单位提交的施工组织设计的评价指标有哪些?
答:建设单位对施工单位提交的施工组织设计的评价指标有:
(1)同样的生产要素投入而工期最短;
(2)同样的质量标准而生产要素投入最少;
(3)同样的生产要素投入、同样的质量标准,操作安全性最好。
2.施工单位对公路工程施工平面图的设计原则有哪些?
答:施工单位对公路工程施工平面图的设计原则有:
(1)充分利用原有地形、地物,少占农田,因地制宜,以降低工程成本;
(2)充分考虑水文、地质、气象等自然条件的影响;
(3)场区规划必须科学合理;
(4)场内运输形式的选择及线路的布设,应尽量减少二次倒运和缩短运距;
(5)一切设施的布局,必须满足施工进度、方法、工艺流程及科学组织生产的需要;
(6)必须符合安全生产、保安防火和文明施工的规定和要求。
3.公路工程施工平面布置图的内容包括哪些?
答:公路工程施工平面布置图的内容包括:
(1)原有地形地物;
(2)沿线的生产、行政、生活等区域的规划及其设施;
(3)沿线的便道、便桥及其他临时设施;
(4)基本生产、辅助生产、服务生产设施的平面布置;
(5)安全消防设施;
(6)施工防排水临时设施;
(7)主要结构物平面位置等。
4.若施工单位想对其施工方案进行优化,可以从哪些方面进行?
答:施工方案优可以从以下方面进行优化:施工方法的优化、施工顺序的优化、施工作业组织形式的优化、施工劳动组织优化、施工机械组织优化等。
(二)
【背景资料】
某单位(甲方)与施工公司(乙方)签订了公路工程施工合同,合同签订后乙方将防水降水工程分包给某市政公司(丙方,图1中为Ⅰ子项工作),甲方与乙方共同确定了施工方案与进度计划(如图1所示)(合同中规定:窝工降效系数为50%)。

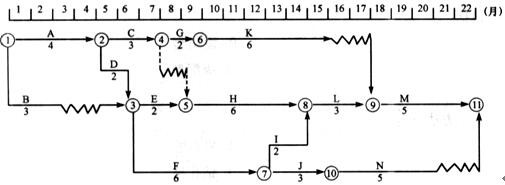

图1 某工程时标网络计划图
实际施工过程中,发生如下事件:
事件1:按进度计划K工作施工0.5个月后,业主方要求修改设计,K工作停工待图2.5个月(混凝土工程),乙方向甲方提出索赔清单如表1所示。

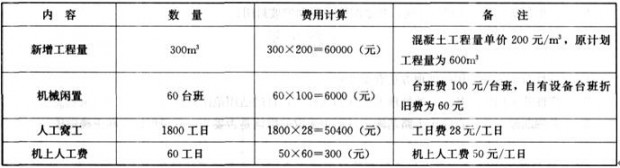

表1 某工程索赔清单表
事件2:乙方自备施工机械未按时到达施工现场,致使H工作实际进度在12月底时拖延1个月,乙方要求合同工期顺延1个月,并补偿费用2万元。
事件3:F工作施工时,因项目经理部确定的施工工艺出现质量事故,监理工程师要求返工,工作实际进度在12月底时拖后1个月,乙方要求顺延合同工期1个月,补偿费用2万元。
事件4:施工第9个月,F工作在施工现场发现文物,为保护文物现场停工,乙方向甲方提出补偿工期1个月和费用1万元的要求。由于事件3和事件4的发生,F工作延误,致使钢架结构安装施工向后拖延,丙方就事件3和事件4分别向乙方提出索赔费用1万元,工期共顺延2个月的要求。
事件5:开工后第19个工作月出现台风,现场工作全部停止,为此乙方要求补偿因台风破坏施工现场的现场清理时间1个月,并补偿清理费用4万元。
问题:
1.施工网络图中的关键线路有哪几条?
2.就各事件分别说明上述索赔要求是否合理。
3.该工程实际工期为多少个月?
【答案】
1.施工网络图中的关键线路有哪几条?
答:施工网络计划中关键线路有两条,分别为:A→D→E→H→L→M和A→D→F→I→L→M。
2.就各事件分别说明上述索赔要求是否合理。
答:各事件上述索赔要求的合理性分析如下:
(1)事件1为甲方责任,发生在非关键工作,该工序总时差为2个月。新增工程量增加费用60000元应补偿。由于新增工程量300m3实际需增加工作时间3个月,即:补偿工期=新增工程量/计划工程量×计划工期=300/600×6=3(月),由于TF=2,所以应补偿工期1个月。机械闲置属于窝工,不应按台班费计算,应按折旧费计算。计算公式为60×60=3600(元)。人工窝工应按降效处理,不应按原人工费单价计算,计算公式为50400×0.5=25200(元)。机上人工费已完全含在台班费内,不应单独索赔。综合计算,应补偿工期3.5个月,补偿费用88800元。
(2)事件2属乙方责任,工期与费用均不补偿。
(3)事件3属乙方责任,工期与费用均不补偿,不同意其工期顺延1个月和费用补偿2万元的要求。
(4)事件4按目前有关规定,发现文物时,甲方应补偿相关费用和顺延工期,应由甲方向乙方补偿费用1万元,顺延合同工期1个月(F、I工作均为关键工作)。
(5)事件5属于不可抗力事件,按规定甲方应同意补偿合同工期1个月,并补偿费用4万元。(M为关键工作,N为非关键工作TF=2)
3.该工程实际工期为多少个月?
答:工程的实际工期是在原合同工期上考虑甲方责任、乙方责任、不可抗力原因对工期影响的新工期。经推算,实际工期由原计划工期22个月增加为26.5个月。
(三)
【背景资料】
某施工单位承接某一高速公路施工合同段,该合同段工程量清单全线无互通式立交项目。项目部附近有一经济比较发达的乡镇,具有一定的工业基础,货物及商品流通量较大,该乡镇与高速公路的连接原设计为联络线和简易上下匝道,考虑到该乡镇今后经济发展的需要,当地政府向建设单位提出将简易匝道变更为互通式立交。建设单位经调查研究同意变更,并报主管部门批准,由原设计单位提供变更设计图纸,建设单位指定联络线所在标段的承包商负责施工,同时与承包商协商变更后的互通式立交部分合同价款。
问题:
1.背景资料所提变更属于哪种类型变更?简要叙述工程变更的确认过程。
2.工程变更的基本类型有哪些?
3.发包人对原设计进行变更时的处理程序包含哪些主要内容?
4.发包人与承包商协商变更的互通式立交部分合同价款时应根据哪些方法确定?
【答案】
1.背景资料所提变更属于哪种类型变更?简要叙述工程变更的确认过程。
答:背景资料所提变更属于工程量清单中未包括的“新增工程”。
工程变更的确认过程为:提出工程变更→分析提出的工程变更对项目目标的影响→分析有关的合同条款和会议、通信记录→初步确定处理变更所需的费用、时间范围和质量要求→确认工程变更。
2.工程变更的基本类型有哪些?
答:工程变更的基本类型包括:
(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施,由于承包人违约造成的情况除外。
(2)改变合同中任何一项工作的质量或共他特性。
(3)改变合同工程的基线、高程、位置或尺寸。
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序:
(5)为完成工程需要追加的额外工作。
3.发包人对原设计进行变更时的处理程序包含哪些主要内容?
答:发包人对原设计进行变更时的处理程序包括:施工中发包人如果需要对原工程设计进行变更,应不迟于14d以书面形式向承包人发出变更通知。承包人对发包人的变更通知没有拒绝的权利,但是当变更超过原设计标准或者批准的建设规模时,需经原规划管理部门和其他有关部门审查批准,并由原设计单位提供变更相应的图纸和说明。
4.发包人与承包商协商变更的互通式立交部分合同价款时应根据哪些方法确定?
答:发包人与承包商协商变更的互通式立交部分合同价款时应根据以下方法确定:
(1)合同中已有适用于变更工程的价格,按合同已有的价格计算变更合同价款;
(2)合同中有类似于变更工程的价格,可以参照此价格确定变更价格,变更合同价款;
(3)合同中没有适用或类似于变更工程的价格,由承包人提出适当的变更价格,经工程师确认后执行。
(四)
【背景资料】
某一级公路全长60.5km,双向六车道,路幅宽24.5m,设计车速100km/h,路面基层为水泥稳定土无机结合料基层,根据工程实际情况及施工单位人力、设备条件,施工单位采用了路拌法水泥稳定土基层施工工艺。摊铺水泥日进度1.5km(单向),K4+700~K9+700路段具体施工过程如下:
(1)施工放样,恢复中线;根据施工布料需要在下承层上划布料网络。
(2)对水泥稳定土基层施工所需的土料、集料、水泥等按要求进行备料。
(3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。某日摊铺土2.5km。
(4)按规定洒水闷料,整平轻压。
(5)按规定摆放水泥,用刮板将水泥均匀摊开。
(6)为保证拌合质量,按规定采用了稳定土拌和机进行拌合。为了避免损坏下承层,拌合深度保持在下承层顶面5~10mm。
(7)拌和料拌合均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。
(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和平曲线段,由两侧路肩向路中心碾压,设超高的平曲线段,由外侧路肩向内侧路肩碾压。
问题:
1.本项目路拌法水泥稳定土基层施工准备中少了什么重要环节?并简述这一环节主要工作。
2.请指出本项目具体施工过程中存在的问题,并进行改正。
3.无机结合料基层养护方法。
4.无机结合料基层施工注意事项有哪些?
【答案】
1.本项目路拌法水泥稳定土基层施工准备中少了什么重要环节?并简述这一环节主要工作。
答:本项目路拌法施工水泥稳定土基层的准备中少了非常重要的一个环节,即下承层的检查。无机结合料稳定基层施工前,必须检查下承层的压实度、平整度、高程、横坡度、平面尺寸。若下承层是土基,必须用12~15t压路机进行碾压检查,如有表面松散、弹簧等问题必须进行处理。
2.请指出本项目具体施工过程中存在的问题,并进行改正。
答:该项目水泥稳定土基层具体施工过程中存在的问题有:
(1)第(3)点中摊铺土的进度与摊铺水泥的进度不符合,进度太快。按背景材料相关要求摊铺土每天应为1.5km(单向)为宜,这样保持在摊铺水泥的前一天完成;
(2)第(6)点稳定土拌和机械的拌和深度有问题,拌和深度应达到稳定层底并宜侵入下承层5~10mm,以利上下层粘结;
(3)第(7)点平地机全路段均由两侧路肩向路中心刮平不对,直线段应这样施工,但在曲线段应由内侧向外侧进行刮平;
(4)第(8)点超高的平曲线段的碾压不对,应该由内侧路肩向外侧路肩碾压。
3.无机结合料基层养护方法。
答:无机结合料基层养护方法为:
(1)每一段碾压完成并经压实度检查合格后,应立即开始养护。
(2)对于高速公路和一级公路,基层的养护期不宜少于7d,对于二级和二级以下的公路,如养护期少于7d即铺筑沥青面层,则应限制重型车辆通行。
(3)水泥稳定土基层也可采用沥青乳液进行养护。
(4)二灰基层宜采用泡水养护法,养护期应为14d。
(5)石灰稳定土养护期间,不应过湿或忽干忽湿。
4.无机结合料基层施工注意事项有哪些?
答:无机结合料基层施工注意事项包括:
(1)水泥稳定土基层水泥剂量不宜超过6%。
(2)水泥稳定土基层施工时,必须采用流水作业法,使各个工序紧密衔接。特别是要尽量缩短从拌合到完成碾压之间的延迟。
(3)水泥稳定土基层施工时,应作水泥稳定土的延迟时间对其强度影响的试验,以指导施工,确保不合格混合料不用于工程。
(4)水泥稳定土基层施工时,要综合考虑水泥终凝时间对施工运输车辆、运距、摊铺碾压时间的要求,必要时添加缓凝剂,确保施工顺利进行。
(5)水泥稳定土基层分层施工时,第二层必须在第一层养护7d后方可铺筑。铺筑第二层之前,应在第一层顶面洒少量水泥或水泥浆。
(6)石灰稳定土基层、石灰工业废渣稳定土基层,分层施工时,下层石灰稳定土碾压完成后,可以立即铺筑上一层石灰稳定土,不需要专门的养护期。
(7)无机结合料基层施工时,严禁用薄层贴补的办法进行找平。
(8)无机结合料基层施工宜在春末和气温较高的季节组织施工,施工期的日最低气温应在5℃以上,在有冰冻的地区,并应在第一次重冰冻(-3~-5℃)到来之前半个月到一个月完成。
(9)如无机结合料基层上为薄沥青层,基层每边应较面层展宽20cm以上。在基层全宽上喷洒透层或粘层沥青或设下封层,沥青面层边沿向外侧作成三角形。
(五)
【背景资料】
某公路隧道最大深约180m,设计净高5.0,净宽14.0m,隧道长940m。隧道区域内主要为微风化黑云母闪长花岗岩,设计阶段对围岩定级为以Ⅱ/Ⅲ级,施工过程中,围岩发生了变化,需要重新评定。隧道区域内地下水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位拟采用新奥法施工。
项目经理部采用专家会议法的方式就加强成本管理,降低工程施工项目成本这一议题召集技术、材料、合同、财务、质安等部门和有关作业班组举行了一次专题会议,大家就降低施工项目成本的方法和途径进行了热烈的讨论。
技术部的李工认为正确选择施工方案是降低成本的关键所在。因此,必须制定先进的、经济合理的施工方案。
材料部的王工认为要降低项目成本,必须降低材料成本。
问题:
1.围岩详细分级时,在哪些情况下,应对岩体基本质量指标进行修正?
2.道施工时要采用光面爆破技术,请问光面爆破的分区起爆顺序是什么?
3.施工方案主要包括哪些内容?为什么说正确选择施工方案是降低成本的关键所在。1B420132
4.降低材料成本应该考虑哪些方面的内容?
【答案】
1.围岩详细分级时,在哪些情况下,应对岩体基本质量指标进行修正?
答:围岩详细定级时,如遇下列情况之一,应对岩体基本质量指标进行修正:
(1)有地下水;
(2)围岩稳定性受软弱结构面影响,且由一组起控制作用;
(3)存在高初始应力。
2.道施工时要采用光面爆破技术,请问光面爆破的分区起爆顺序是什么?
答:光面爆破是指爆破后断面轮廓整齐,超挖饿欠挖符合规定要求的爆破,其分区起爆顺序为:掏槽眼先起爆,辅助眼自内向外进行爆破,周边眼起爆,底板眼最后起爆,并有一定的时间间隔。光面爆破周边眼必须同时起爆,以保证光面爆破效果。
3.施工方案主要包括哪些内容?为什么说正确选择施工方案是降低成本的关键所在。1B420132
答:(1)施工方案主要的四项内容为:①施工方法的确定;②施工机具的选择;③施工顺序的安排;④流水施工的组织。
(2)正确选择施工方案是降低成本的关键所在的原因为:施工方案的不同,工期就会不同,所需机具也不同,因此发生的费用也会不同。
4.降低材料成本应该考虑哪些方面的内容?
答:材料成本在整个项目成本中的比重最大,因此有较大的节约潜力,故从以下两个方面考虑降低材料成本,分别为:
(1)做好材料的采购计划,采取招标采购的形式,降低材料的采购单价;
(2)做好混合料配合比的优化设计,加强施工过程控制,降低各类材料的生产消耗量和不必要的损耗。
