三、案例分析题(共5题,共120分)
(一)
【背景资料】
某水闸项目经监理单位批准的施工进度网络图如图1所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。

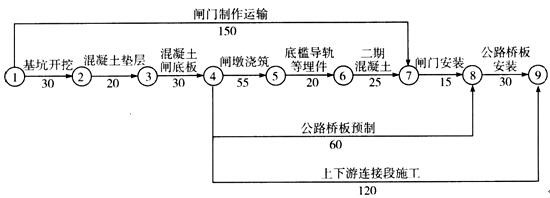

图1 施工进度网络图
在施工中发生如下事件:
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
问题:
1.指出施工进度计划的计划工期,确定其关键线路。
2.分别说明事件1~事件4的责任方以及对计划工期的影响。
3.综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
【答案】
1.指出施工进度计划的计划工期,确定其关键线路。
答:计划工期为225天,关键线路为:①—②—③—④—⑤—⑥—⑦—⑧—⑨。
2.分别说明事件1~事件4的责任方以及对计划工期的影响。
答:事件1~事件4的责任方以及对计划工期的影响分析如下:
(1)事件1责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
(2)事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
(3)事件3责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
(4)事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
3.综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
答:综合上述事件,该项目的实际工期为:
30+20+30+55+20+25+15+30+10+5+2-8=234(天),应获得10天的工期补偿,可获得工期提前奖励为10000元。
(二)
【背景资料】
某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商合同单价甲项为180元/m3,乙项160元/m3。合同工期为4个月。合同约定:
(1)开工前业主应向承包商支付合同价20%的预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);
(4)根据市场情况规定价格调整系数平均按1.2计算;
(5)每月签发付款最低金额为25万元;
(6)工程预付款在最后两个月扣除,每月扣50%。

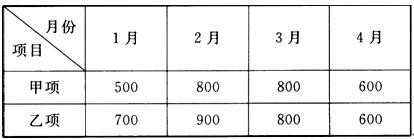

承包商各月实际完成并经监理工程师签证确认的工程量见表1。
表1 实际工程量表
问题:
1.估算合同总价为多少?
2.工程预付款金额为多少?
3.每月工程量价款是多少?应签证的工程款是多少?实际签发的付款凭证金额是多少?
【答案】
1.估算合同总价为多少?
答:估算合同总价为:2300×180+3200×160=92.6(万元)。
2.工程预付款金额为多少?
答:工程预付款金额为:92.6×20%=18.52(万元)。
3.每月工程量价款是多少?应签证的工程款是多少?实际签发的付款凭证金额是多少?
答:(1)第一个月:工程量价款为:500×180+700×160=20.2(万元)。
应签证的工程款为:20.2×1.2×(1-5%)=23.028(万元)。
由于合同规定每月签发付款的最低金额为25万元,故本月不予签发付款凭证。
(2)第二个月:
工程量价款为:800×180+900×160=28.8(万元)。
应签证的工程款为:28.8×1.2×(1-5%)=32.832(万元).
本月实际签发的付款凭证金额为:23.028+32.832=55.86(万元)。
(3)第三个月:
工程量价款为:800×180+800×160=27.2(万元)。
应签证的工程款为:27.2×1.2×(1-5%)=31.008(万元)。
应扣工程预付款为:18.52×50%=9.26(万元),该月应支付的净金额为:31.008-9.26=21.748(万元),由于合同规定每月签发付款最低金额为25万元,故本月不予签发付款凭证。
(4)第四个月:
甲项工程累计完成工程量为2700m3,较估算工程量2300m3差额大于10%。
超过10%的工程量为:2700-2300×(1+10%)=170(m3)。
其单价应调整为:180×0.9=162(元/m3),
故甲项工程量价款为:(600-170)×180+170×162=10.494(万元);
乙项累计完成工程量为3000m3,与估计工程量3200m3相差未超过10%,故不予调整。
乙项工程量价款为:600×160=9.6(万元)。
本月完成甲、乙两项工程量价款为:10.494+9.6=20.094(万元)。
应签证的工程款为:20.094×1.2×(1-5%)=22.907(万元)。
应扣工程预付款为:18.52×50%=9.26(万元),
本月实际签发的付款凭证金额为:21.748+(22.907-9.26)=35.395(万元)。
(三)
【背景资料】
某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月18日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。
问题:
1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
2.C企业和E企业的投标文件是否有效?分别说明理由。
3.请指出开标工作的不妥之处,说明理由。
4.请指出评标委员会成员组成的不妥之处,说明理由。
5.招标人确定A企业为中标人是否违规?说明理由。
6.合同签订的日期是否违规?说明理由。
【答案】
1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:业主自行决定采取邀请招标方式招标的做法不妥当。
理由:该项工程属省重点工程项目,依据有关规定应该进行公开招标。
2.C企业和E企业的投标文件是否有效?分别说明理由。
答:(1)C企业的投标文件应属于无效标书。
理由:C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达的,为无效投标文件,招标人应拒收C企业的投标文件。
(2)E企业的投标文件应属于无效标书。
理由:E企业的投标文件没有法定代表人签字和委托人的授权书。
3.请指出开标工作的不妥之处,说明理由。
答:该项目的开标工作存在以下不妥之处:
(1)在2009年10月21日开标不妥。
理由:《招标投标法》中规定开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行开标。
(2)开标由当地招标投标监督管理办公室主持开标的做法不妥。
理由:按照有关规定应由招标人主持。
4.请指出评标委员会成员组成的不妥之处,说明理由。
答:评标委员会成员的组成存在的问题及理由如下:
(1)评标委员会成员中有招标投标监督管理办公室人员不妥。
理由:招标投标监督管理办公室人员不可以参加评标委员会。
(2)评标委员会成员中有公证处人员不妥。
理由:公证处人员不可以参加评标委员会。
(3)评标委员会成员中技术、经济等方面专家只有4人不妥。
理由:按照规定评标委员会中技术、经济等方面专家不得少于成员总数的2/3,由7人组成的评标委员会中技术、经济等方面专家必须要有5人或5人以上。
5.招标人确定A企业为中标人是否违规?说明理由。
答:招标人确定A企业为中标人是违规的。
理由:在按照综合评分法评标时,因投标报价已经作为评标内容考虑在得分中,再重新单列投标报价作为中标依据显然不合理,招标人应该按综合得分先后顺序选择中标人。
6.合同签订的日期是否违规?说明理由。
答:合同签订的日期违规。
理由:按有关规定招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同,即招标人必须在2009年12月10日前与中标单位签订书面合同。
(四)
【背景资料】
某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿m3,装机容量6×105万kW,年发电量约172亿kW·h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。
(1)地质简况和岩体质量分级。根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(E1、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。
(2)坝基固结灌浆设计。①设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。②灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。
(3)固结灌浆质量检查。灌浆质量检查显示固结灌浆效果良好。
问题:
1.本工程坝基固结灌浆的目的是什么?
2.本工程使用了42.5级普通硅酸盐水泥,试回答使用水泥类材料作为灌浆浆材的优缺点。
3.简答固结灌浆的施工程序。如果灌前做简易压水试验,应采用什么方法?实验孔数一般不宜少于多少?
4.固结灌浆效果检查的主要方法是什么?
【答案】
1.本工程坝基固结灌浆的目的是什么?
答:本工程坝基固结灌浆的目的是:
(1)解决表(浅)层因爆破松动和应力松弛所造成的岩体损伤对坝基质量的影响,增加岩体刚度。
(2)提高局部D级岩体的变形模量,以满足高拱坝应力和稳定的要求。
(3)用作为E、F级岩体和断层与破碎带经置换处理后的补强灌浆。
2.本工程使用了42.5级普通硅酸盐水泥,试回答使用水泥类材料作为灌浆浆材的优缺点。
答:(1)采用水泥类材料作为灌浆浆材的优点是:胶结情况好,结石强度高,制浆方便。
(2)采用水泥类材料作为灌浆浆材的缺点是:价格高,颗粒较粗,细小孔隙不易灌入,浆液稳定性差,易沉淀,常会过早地将某些渗透断面堵塞,影响灌浆效果,时间较长,易将灌浆器胶结住,难以拔起。
3.简答固结灌浆的施工程序。如果灌前做简易压水试验,应采用什么方法?实验孔数一般不宜少于多少?
答:(1)固结灌浆的施工程序是:钻孔、压水试验、灌浆、封孔和质量检查。
(2)如果灌前做简易压水试验,应采用单点法,实验孔数一般不宜少于总孔数的5%。
4.固结灌浆效果检查的主要方法是什么?
答:固结灌浆效果检查的主要方法有:整理、分析灌浆资料,验证灌浆效果;钻设检查孔检查,测定弹性模量或弹性波速。
(五)
【背景资料】
某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。
工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
问题:
1.根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。
2.大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?
3.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
4.根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?
5.根据水利水电工程有关质量评定规程,上述验收结论应如何修改?
【答案】
1.根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。
答:根据该项目的工程条件,由于该河流枯水期流量很少,坝址处河道较窄,宜选择全段围堰法导流。因岸坡平缓,泄水建筑物宜选择明渠。
2.大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?
答:大坝拟采用碾压式填筑,其压实机械的类型主要有静压、振动碾压和夯击。
3.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
答:(1)大坝施工前碾压实验主要确定的参数包括:碾压机具的重量、含水量、碾压遍数及铺土厚度等。
(2)施工中坝体与混凝土泄洪闸连接部位的填筑应采取以下措施保证填筑质量:在混凝土面上填土时,应洒水湿润,并边涂刷浓泥浆、边铺土、夯实。
4.根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?
答:根据水利水电工程有关质量评定规程,质量评定时项目划分为:单元工程、分部工程、单位工程三级。
5.根据水利水电工程有关质量评定规程,上述验收结论应如何修改?
答:根据水利水电工程有关质量评定规程,上述验收结论应修改为:“本分部工程划分为60个单元工程,单元工程质量全部合格,其中优良36个,优良率为60%;主要单元工程和坝基开挖、坝基防渗工程质量优良,且未发生过质量事故;中问产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良”。
