61.单位工程竣工成本分析的内容包括( )。

A.专项成本分析

B.竣工成本分析

C.成本总量构成比例分析

D.主要资源节超对比分析

E.主要技术节约措施及经济效果分析

【答案】BDE

62、 成本盈亏异常分析的“三同步”检查包括( )。

A.产值与实际工程量和形象进度是否同步

B.预算成本与产值统计是否同步

C. 资源消耗与人、 材、 机的实耗是否同步

D.实际成本与资源消耗是否同步

E.实际成本与形象进度是否同步

【答案】A、 B、C、 D

63.已知工作 A 的紧后工作是 B 和 C,B 工作的zui早开始时间为第 14 天,最迟开始时间为第 20 天,C 工作的最迟完成时间为第 16 天,zui早完成时间为第 14 天。A 工作的自由时差为 5 天,则 A 工作的总时差为( )天。

A.0

B.7

C.5

D.9

【答案】B

64.某工程双代号时标网络计划如下图所示(时间单位:周),工作 A 的总时差为( )周 。

A.0

B.2

C.3

D.1

【答案】D

65.某工作有且仅有两个紧后工作 C、D,其中 C 工作zui早开始时间为 10(计算坐标系,下同),最迟完成时间 18,持续时间为 5 天,D 工作zui早完成时间为 18,最迟完成时间 20,持续时间为 6 天,该工作与 C 工作间的时间间隔为 2 天, 与 D 工作间的时间间隔为 4 天。则该工作的总时差为( )天。

A.6

B.5

C.4

D.3

【答案】B

66.已知工程 F 有且仅有两项并行的紧后工作 G 和 H,G 工作的最迟开始时间为第

12 天,zui早开始时间为第 8 天;H 工作的最迟完成时间为第 14 天,zui早完成时间为第 12 天;工作 F 与 G、H 的时间间隔分别为 4 天和 5 天,则 F 工作的总时差为( )天。

A.0

B.5

C.7

D.9

【答案】C

67.下列建设工程项目进度控制的措施中,属于技术措施的是( )。

A.确定各类进度计划的审批程序

B.优选工程项目设计、施工方案

C.选择合理的合同结构

D.选择工程承发包模式。

【答案】B

68.为赶上已拖延的施工进度,项目部决定采用混凝土泵代替原来的塔吊运输混凝土。该纠偏措施属于( )。

A.管理措施

B.组织措施

C.经济措施

D.技术措施

【答案】D

69.建设工程项目总进度目标论证的工作包括:(1)项目结构分析;(2)编制各层 进度计划;(3)进度计划系统的结构分析;(4)项目的工作编码。其正确的工作顺序是( )。

A.1-3-4-2

B.1-3-2-4

C.3-2-1-4

D.4-1-3-2

【答案】A

70.根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后应立即进行的工作是( )。

A 调查研究和收集资料

B 进度计划系统的结构分析

C 项目的工作编码

D 编制各层进度计划

【答案】B

71.如果一个进度计划系统由总进度计划、项目子系统进度计划、项目子系统的单项工程进度计划组成。该进度计划系统是由( )的计划组成的计划系统。

A.不同功能

B.不同项目参与方

C.不同深度

D.不同周期

【答案】C

72.建设工程项目进度控制工作包括:①编制进度计划;②调整进度计划;③进度目标的分析和论证;④跟踪检查计划的执行情况。其正确的工作程序是( )。

A.①-②-③-④

B.③-①-②-④

C.③-①-④-②

D.④-②-③-①

【答案】C

73.项目进度控制的主要工作环节中,首先应进行的工作是( )

A 编制进度计划

B 分析和论证进度目标

C 定期跟踪进度计划的执行情况

D 采取纠偏措施

【答案】B

74.根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是( )。

A 节点编号不对

B 逻辑关系不对

C 有多个终点节点

D 有多个起点节

【答案】C

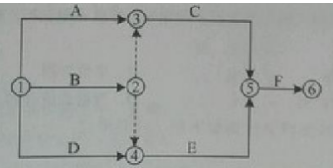

75.某网络计划如下图,逻辑关系正确的是( )。

A.E 的紧前工作是 BD

B.A 完成后同时进行 CF

C.AB 均完成后进行 E

D.F 的紧前工作是 DE

【答案】A

76.下列进度控制措施中,属于组织措施的是( )。

A.编制工程网络进度计划

B.编制资源需求计划

C.编制先进完整的施工方案

D.编制进度控制的工作流程

【答案】D

77.为了实现项目的进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。这属于进度控制的( )。

A 组织措施

B 经济措施

C 技术措施

D 管理措施

【答案】D

78.下列进度控制的措施中,属于组织措施的有( )。

A 选择承发包模式

B 进行工程进度的风险分析

C 编制项目进度控制的工作流程

D 落实资金供应的条件

E 进行有关进度控制会议的组织设计

【答案】CE

79.下列建设工程项目进度控制措施中,属于管理措施的有( )。

A.选择合同结构

B.分析工程风险

C.建立管理组织体系

D.确定物资采购模式E.明确管理职能

【答案】ABD

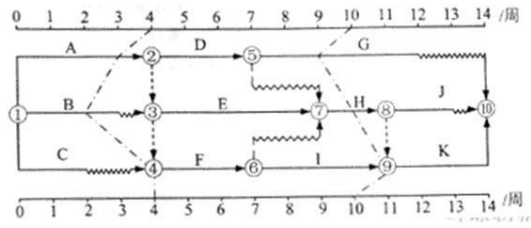

80.下图所示的双代号时标网络计划,执行到第 4 周末及第 10 周末时,检查其实际进度如,图中前锋线所示,检查结果表明()

A.第 4 周末检查时工作 A 拖后 1 周,影响工期 1 周

B.第 4 周末检查时工作 B 拖后 1 周,但不影响工作

C.第 10 周检查时工作 I 提前 1 周,可使工期提前 1 周

D.在第 5 周到第 10 周内。工作 F 和工作 I 的实际进度正常

E.第 10 周末检查时工作 G 拖后 1 周,但不影响工期

【答案】AE

以上就是小编今天整理的全部内容了,备考的道路永远都不是一帆风顺的,希望各位考生能够砥砺前行,在最后的考试中取得好成绩!如果还想了解更多一级建造师考试时间方面的信息,请登录坦途网一级建造师考试频道

温馨提示:因考试政策、内容不断变化与调整,坦途网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师培训课程免费试听

预约免费体验课

教育顾问会第一时间安排您的体验课!

课程预约立即提交
最新文章
电话咨询在线咨询资料领取
