41.编制实施性成本计划的主要依据是()。

A.施工图预算

B.投资估算

C.施工预算

D.设计概算

【答案】C

42.绘制时间-成本累积曲线的环节有:①计算单位时间成本:②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制 S 形曲线。正确的绘制步骤是()。

A.①-②-③-④ B.②-①-③-④

C.①-③-②-④ D.②-③-④-①

【答案】B

43.关于建设工程项目施工成本控制的说法。正确的是()。

A.施工成本管理体系由社会有关组织进行评审和认证

B.管理行为控制程序是进行成本过程控制的重点

C.施工成本控制可分为事先控制、过程控制和事后控制

D.管理行为控制程序和指标控制程序是相互独立的

【答案】C

44.下列施工成本分析方法中,可以用来分析各种因素对成本影响程度的是( )。

A.连环置换法 B.相关比率法

C.比重分析法 D.动态比率法

【答案】A

45.关于建设工程项目施工成本的说法,正确的是( )。

A.施工成本计划是对未来的成本水平和发展趋势作出估计

B.施工成本核算是通过实际成本与计划的对比,评定成本计划的完成情况

C.施工成本考核是通过成本的归集和分配,计算施工项目的实际成本

D.施工成本管理是通过采取措施,把成本控制在计划范围内,并zui大程度的节约成本

【答案】D

46.关于施工成本控制程序的说法,正确的是( )。

A.管理行为控制程序是成本全过程控制的重点

B.指标控制程序是对成本进行过程控制的基础

C.管理行为控制程序是项目施工成本结果控制的主要内容

D.管理行为控制程序和指标控制程序在实施过程中相互制约

【答案】D

47.下列施工成本分析依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是( )。

A.会计核算 B.统计核算

C.成本预测 D.业务核算

【答案】D

48.建设工程项目施工成本管理涉及的时间范围是( )。

A.从工程投标报价开始至项目保证金返还为止

B.从施工图预算开始至项目动用为止

C.从工程投标报价开始至项目竣工结算完成为止

D.从施工准备开始至项目竣工结算完成为止

【答案】A

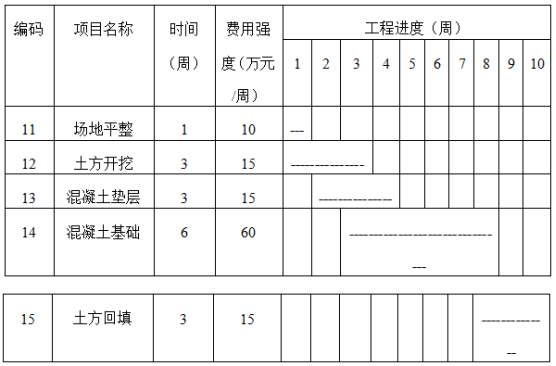

49.已知某施工项目的计划数据资料如下表所示,则第 3 周的施工成本计划值为( )万元。


A.30

B.60

C.75

D.90

【答案】C

50、 施工成本控制的依据主要包括: ( 〉。

A.工程投标文件

B.工程承包合同和施工成本计划

C. 进度报告和工程变更

D.施工组织设计

E.各种资源的市场信息

【答案】B、 C、 E

51、 施工进度报告是施工成本控制的依据之一, 其在施工成本控制中的主要作用体现在( )。

A.提供了对应时间节点的工程实际完成量情况

B.提供了对应时间节点的工程施工实际成本支付情况

C. 提供了施工成本控制的指导意见

D.提供了纠正施工成本偏差的参考, 有助于具体操作人员落实成本计划

E.有助于管理者及时发现工程实施中存在的隐患, 在事态还未造成重大损失前采取有效措施

【答案】A、 B、 E

52、在施工成本控制过程中, 成本指标控制程序包括( )。

A.确定成本管理分层次目标

B.采集成本数据

C. 找出偏差, 分析原因

D.目标考核, 定期检查

E.制定对策, 纠正偏差

【答案】A、B、C、E

53、 下列关于施工成本的过程控制方法的论述, 不正确的有()。

A.人工费、 材料费和施工机械使用费的控制均实行 “ 量价分离” 的方法

B.控制人工费支出的主要手段有: 加强劳动定额管理、 提高劳动生产率、 降低工程耗用人工工日

C. 为做好施工分包费用控制, 项目经理部应在编制施工成本计划时确定需要分包的工 程范围

D.对于有消耗定额的材料, 应实行计划管理和指标控制的方法控制材料用量

E.以施工专业队为对象的限额领料应按分项工程实行

【答案】A、C、 D、E

54、某工程每月所需混凝土量相同, 混凝土用量为2000耐,计划 4个月完成, 混凝土综合价格为100元/时, 实际混凝土用量为3000M3, 用时 5个月, 第 1个月至第 5个月各月混凝土价格指数( )分别为110、 115、 105、 105、 115, 则根据赢得值法, 前 3个月的费用偏差为0元。

A. -9000

B. -18000

C. 9000

D. 18000

【答案】B

55、某工作月末检查时得到如下成本参数值z己完工作预算费用为50万元,计划工作预算费用为40万元, 己完工作实际费用为60万元。 下列说法正确的是( )。

A.投入超前

B.效率低

C. 进度快

D.费用超支

E.可采取增加高效人员投入的措施纠正费用偏差

【答案】A、 D

56、项目成本核算应坚持( )同步的原则,即三者的取值范围应是一致的。

A.计划进度、 计划成本、 成本计算

B.计划进度、 产值统计、 成本归集

C.形象进度、 产值统计、 成本归集

D.形象进度、 计划成本、 成本计算

【答案】C

57、 对工程项目施工各岗位成本的责任进行核算和控制, 用。核算法, 对工程项目成本进行核算用。核算法。

A.业务 统计

B.业务 会计

C. 表格 统计

D. 表格 会计

【答案】D

58、下列关于施工成本核算的论述,正确的是( )。

A.会计核算是价值核算, 其核算范围比统计核算和业务核算范围都广

B.业务核算是财务部门根据业务工作的需要而建立的核算制度

C. 会计核算和统计核算都是对己经发生的经济活动进行核算

D.业务核算可以对尚未发生的经济活动进行核算

E.统计核算的计算尺度比会计核算宽, 可以计算当前的实际水平, 并预测发展趋势

【答案】C、 D、 E

59、下列关于施工成本分析方法的有关论述,正确的是( )。

A.因素分析法可用来分析各种因素对成本的影响程度(会做例题1Z202042-1)

B.相关比率法可用来考察成本总量的构成情况

C. 动态比率法可以分析指标的发展方向和发展速度

D.通过月度实际成本与预算成本的对比, 可以分析当月的成本降低水平

E.通过月度实际成本与目标成本的对比, 可以分析当月目标成本的落实情况和目标管理中的问题和不足

【答案】A、C、 D、E

60、 下列关于施工成本分析方法的有关论述,不正确的是( )。

A.通过实际指标与目标指标对比可分析施工管理水平的提高程度

B.连环置换法在确定置换因素时应先价值量、 后实物量, 先绝对值、后相对值

C. 构成比率法可考察预算成本、 实际成本和目标成本的比例关系

D.项目成本要求每年结算一次

E.材料费的分析包括主要材料、 结构件和周转材料使用费的分析以及材料储备的分析

【答案】A、 B、C、 D

以上就是小编今天整理的全部内容了,备考的道路永远都不是一帆风顺的,希望各位考生能够砥砺前行,在最后的考试中取得好成绩!如果还想了解更多一级建造师考试时间方面的信息,请登录坦途网一级建造师考试频道

温馨提示:因考试政策、内容不断变化与调整,坦途网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师培训课程免费试听

预约免费体验课

教育顾问会第一时间安排您的体验课!

课程预约立即提交
最新文章
电话咨询在线咨询资料领取
