一建《项目管理》考点提炼:关键工作和线路

2018年03月27日 14:47:05来源:一级建造师考试网
导读:备考有方法、有重点,坦途网强烈为大家推荐一建《项目管理》考点提炼,帮你梳理一级建造师考试考点,总结重点,更有相关习题练习,考点、习题双关注,助你轻轻松松通过考试!

>>一级建造师考试:一建《项目管理》考点提炼:关键工作和关键线路的确定

>>一级建造师通关方案

1.关键工作

网络计划中总时差最小的工作

2.关键路线

自始至终全部由关键工作组成的线路为关键线路;

或线路上总的工作持续时间最长的线路为关键线路

3.确定关键工作及关键路线

凡是总时差为0的工作均为关键工作。

自始至终全由关键工作组成的关键线路用粗箭线进行标注

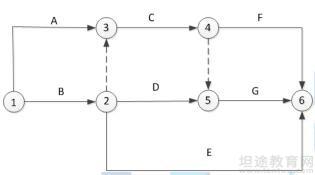

(2014)某双代号网络图如下图所示,正确的是( )



A.工作C、D应同时完成

B.工作的紧后工作中有工作C、D

C.工作C、D完成后即可进行工作G

D.工作D完成后即可进行工作F

【试题答案】C

【解析】A选项:工作C、D不一定同时完成;B选项:工作B紧后工作中有工作C、D、E;D选项:工作C 完成后即可进行工作F.

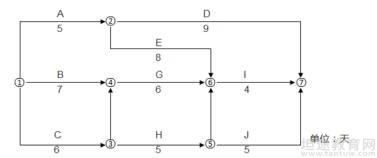

(2013)某分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。

A.1

B.2

C.0

D.3

【试题答案】C

【试题解析】根据自由时差的计算公式:EFi-j=ESj-k-ESi-j-Di-j=6-0-6=0。

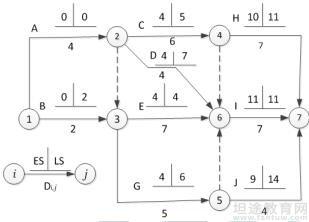

(2012)某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的zui早开始时间ES和最迟开始时间LS。该计划表明( )。

A. 工作1-3的总时差和自由时差相等

B.工作2-6的总时差和自由时差相等

C.工作3-5的总时差和自由时差分别为2和0天

D.工作5-7的总时差和自由时差相等

E.工作2-4和工作3-6均为关键工作

【试题答案】ABCD

【解析】总时差=工作的最迟开始时间-zui早开始时间,自由时差=紧后工作zui早开始时间-zui早完成时间。由此计算可得ABCD四项是正确的。

2018年一建备考已经全面开启,希望坦途网一级建造师考试频道为大家带来的备考内容可以帮助大家。最后,小编祝各位考试顺利,成功拿下合格证书!

温馨提示:因考试政策、内容不断变化与调整,坦途网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师培训课程免费试听

预约免费体验课

教育顾问会第一时间安排您的体验课!

课程预约立即提交
最新文章
电话咨询在线咨询资料领取
