三、案例题(请根据背景资料,按要求作答)

(一)

【背景资料】

A公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为50m×80m,深4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如图1K420140-1所示。

1K420140-1 基坑开挖侧面示意图

在施工前,B公司按A公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度按照图1K420140-1提供的地质情况按表1K420140-2确定。

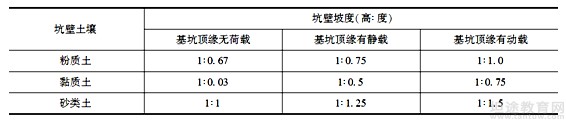

1K420140-2 基坑坑壁容许坡度表(规范规定)

在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日,对机械等危险源进行了评估,并制定了应急预案。

基坑开挖前项目部对B公司作了书面的安全技术交底并双方签字。[2013年真题]

问题:

1.分包方施工方案和安全技术措施审批的程序。

2.根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。

3.依据现场条件,采用何种降水方式及平面布置形式。

4.除了机械伤害和高处坠落,本项目的风险源识别有哪些内容?

5.安全技术交底包括哪些内容,安全监督员的职责有哪些?

[答案]

1.分包方施工方案和安全技术措施审批的程序具体如下:

1)分包方提交给总包方以后,总包方技术负责人应该根据施工要求认真审查核对其完整性和适用性,必要时实地查看。

2)报企业技术负责人审核,填制审批表,加盖公章。

3)报建设单位和监理审核。

4)返还分包方签收,并监督其严格执行。

5)对应急预案进行备案。

2.(1)左边坡度按照粉质土基坑顶缘无荷载,应为10.67;右边坡度按照粉质土基坑顶缘有动载,应为11.0。

2)基坑宽度方向两边(短边)可参照左边适当放坡。

3)左边及两侧投影宽度分别为:4.5×0.67=3.015(米),右边投影宽度为4.5米。

3.本工程宜采用双排的轻型井点降水方式,并辅以坑底集水明排的降水方式。轻型井点布置成环形,挖土运输设备出入道可不封闭,间距可达4m,靠近河一侧适当加密,基坑内排水明沟距坡脚0.3m布设,沟底比基坑底低0.5m。

4.除了机械伤害和高处坠落,本项目的风险源识别应有:(1)触电;(2)淹溺;(3)物体打击;(4)车辆事故;(5)坍塌;(6)有毒有害气体;(7)火灾;(8)本项目特有的其他风险。

5.(1)安全技术交底的内容有:

①工程概况,工程特点及难点,主要施工工艺和施工方法,操作方法,进度安排,质量及安全技术措施,作业指导书,四新技术,质量通病及注意事项。

②工程项目和分部分项工程的危险部位;针对危险部位采取的具体防范措施;作业人员应遵守的安全操作规程和规范;安全防护措施的正确操作;发现事故隐患应采取的措施;发现事故后应及时采取的躲避和急救措施。

③法律法规和标准规范以及本工程特殊工艺规定的其他有关的内容。

2)安全监督员的职责有:

①安全员受项目部的委托负责本项目的具体安全管理。

②应在现场经理的直接领导下负责项目安全生产工作的监督管理。

③具体工作有:接受A公司的领导和监督,定期向A公司汇报B公司的安全生产情况;参与制定B公司的安全技术措施和方案;危险源识别;参与制定安全技术措施和方案;施工过程监督检查,对规程、措施、交底要求的执行情况经常检查;随时纠正违章作业,发现问题及时纠正解决;制定、跟踪、验证隐患整改措施;做好安全记录和安全日记,并做好安全生产资料的收集、整理和保管;协助调查和处理安全事故等。

(二)

【背景资料】

某沿海城市电力隧道内径为3.5m,全长4.9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼作工作坑,采用现场制作沉井下沉的施工方案。

电力隧道沿着交通干道走向,距交通干道侧石边摄近处仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节混凝土管长2m,自重10t,采用20t龙门吊下管。隧道穿越一个废弃多年的污水井。

上级公司对工地的安全监督检查中,有如下记录:

1)项目部对本工程作了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制订了相应的控制措施。

2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。

3)项目部制定了安全生产验收制度。[2007年真题]

问题:

1.该工程还有哪些安全风险源未被辨识?对此应制订哪些控制措施?

2.项目部还应补充哪些安全专项施工方案?说明理由。

3.针对本工程,安全验收应包含哪些项目?

[答案]

1.(1)该工程中还有未被辨识的安全风险源包括:①隧道内有毒有害气体;②高压电线电力场。

2)为此必须制订如下控制措施:①有毒有害气体的探测、防护和应急措施;②必须制订防止高压电线电力场伤害人身及机械设备的措施。

2.(1)本案例项目部还应补充沉井制作的模板方案和脚手架方案,补充龙门吊的安装方案。

2)理由:本案中管道内径为3.5m,管顶覆土大于5m,故沉井深度将达到10m左右,现场预制即使采用分三次预制的方法,每次预制高度仍达3m以上,必须搭设脚手架和模板支撑系统。因此,应制订沉井制作的模板方案和脚手架方案,并且注意模板支撑和脚手架之间不得有任何联系。本案中,隧道用混凝土管自重大,采用龙门吊下管方案,按规定必须编制龙门吊安装方案,并由专业安装单位施工,安全监督站验收。

3.本工程安全验收应包括的内容:(1)沉井模板支撑系统验收;(2)脚手架验收;(3)临时施工用电设施验收;(4)龙门吊安装完毕验收;(5)个人防护用品验收;(6)沉井周边及内部防高空坠落系列措施验收。

(三)

【背景资料】

某公司承包了一条单跨城市隧道,隧道长度为800米,跨度为15米,地质条件复杂。设计采用浅埋暗挖法进行施工,其中支护结构有建设单位直接分包给一家专业施工单位。

施工准备阶段,某公司项目部建立了现场管理体系,设置了组织机构,确定了项目经理的岗位职责和工作程序;在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来定最佳掺量。

施工阶段项目部根据工程的特点对施工现场采取了一系列职业病防治措施,安设了通风换气装量和照明设施。

工程预验收阶段总承包单位与专业分包单位分别向城建档案馆提交了施工验收资料,专业分包单位的资料直接由专业监理工程师签字。[2013年真题]

问题:

1.根据背景介绍,该隧道可选择哪些浅埋暗挖法?

2.现场管理体系中还缺少哪些人员的岗位职责和工作程序?

3.最佳掺量的试验要确定喷射混凝土哪两项指标?

4.现场职业病防治措施还应该增加哪些内容?

5.城建档案馆预验收是否会接收总包、分包分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?

[答案]

1.根据背景该隧道为“单跨城市隧道”,隧道长度为800米,跨度为15米,地质条件复杂,可选择的浅埋暗挖法有:(1)双侧壁导坑法;(2)中隔壁法(CD);(3)交叉中隔壁法(CRD)。

2.现场管理体系中还缺少的人员的岗位职责和工作程序有:

1)安全总监(专职安全监督员),在现场经理的直接领导下负责项目安全生产工作的监督管理。

2)项目技术负责人,对项目的安全生产负技术责任。

3)施工员(工长),是所管辖区域范围内安全生产第一负责人,对辖区内的安全生产负直接领导责任。向班组、施工队进行书面安全技术交底,履行签字手续;对规程、措施、交底要求的执行情况经常检查,随时纠正违章作业;经常检查辖区内作业环境、设备、安全防护设施以及重点特殊部位施工的安全状况,发现问题及时纠正解决。

4)资料员,负责档案及技术资料管理。

5)分包单位负责人,是本单位安全生产第一责任人,对本单位安全生产负全面领导责任。

6)班组长,是本班组安全生产第一责任人,负责执行安全生产规章制度及安全技术操作规程,合理安排班组人员工作,对本班组人员在施工生产中的安全和健康负直接责任。

7)仓库管理员、会计、保安员、测量员、监督员、质检员等。

3.喷射混凝土应采用早强混凝土,其强度必须符合设计要求。严禁选用具有碱活性集料。可根据工程需要掺用外加剂,速凝剂应根据水泥品种、水灰比等,通过不同掺量的混凝土试验选择最佳掺量,使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min

因此,最佳掺量的试验要确定喷射混凝土的初凝时间和终凝时间。

4.现场职业病防治措施还应该增加的内容为:

1)粉尘:口罩、洒水、除尘设备。

2)有毒有害气体:通风换气装置、防护检测。

3)辐射、热危害:防护装置及隔热、防暑、降温设施。

4)噪声及振动:隔音板、耳塞。

5)电焊:休假、劳保。

6)光污染:防光板、照明设施。

7)矽肺等本项目特有的其他风险。

5.(1)城建档案馆预验收不会接收总包、分包分别递交的资料。

正确做法:应由建设单位统一提交。竣工验收前,建设单位应请当地城建档案管理机构对施工技术资料进行预验收,预验收合格后方可竣工验收。

2)总承包项目施工资料汇集、整理的原则包括:

①由总承包单位负责汇集、整理所有有关施工资料;

②分包单位应主动向总承包单位移交有关施工资料;

③资料应随施工进度及时整理,所需表格应按有关法规的规定认真填写,分包单位的施工资料应该在施工过程中及时提交总包,由总包资料员找专业监理工程师签字;

④应该及时移交给建设单位。

(四)

【背景资料】

某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢筋混凝土组合梁结构,跨径47.6m。鉴于吊装的单节钢梁重量大,又在城市主干道上施工,承建该工程的施工项目部为此制订了专项施工方案,拟采取以下措施:

1)为保证吊车的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业。

2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。

3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。[2006年真题]

问题:

1.结合本工程说明专项施工方案与施工组织设计的关系,施工组织设计包括哪些主要内容?

2.项目部拟采取的措施(1)不符合哪些规定?

3.项目部拟采取的措施(2)中验算内容和项目齐全吗?如不齐全,请补充。

4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施(3)是否全面?若不全面,还应做哪些补充?

[答案]

1.(1)专项施工方案与施工组织设计的关系:专项施工方案是施工组织设计的核心内容。

2)施工组织设计主要包括:①施工方法(工艺)的确定;②施机具(设备)的选择;③施工顺序(流程)的确定。

2.项目部拟采取的措施(1)不符合《城市道路管理条例》的规定。因特殊情况需要临时占用城市道路,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。

3.项目部拟采取的措施(2)中验算内容和项目不全,还应对临时支架、支承、吊机等临时结构进行强度、刚度及稳定性验算。

4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施(3)不全面,还应对分包方提出安全要求,并认真监督、检查,承包方负责项目安全控制,分包方服从承包方的管理,分包方对本施工现场的安全工作负责。

(五)

【背景资料】

某城市热力管道工程项目,是实行总分包的项目,项目经理部为了确保安全目标的实现,对施工项目安全提出了详细而科学的控制措施。在施工过程中,由于分包商的一名工人不慎将一施工手钻从高处坠落,重伤1人。

问题:

1.工程项目安全控制应坚持的方针是什么?谁是项目安全生产的总负责人?

2.项目安全控制的三个重点是什么?

3.实行总分包的项目,安全控制由谁负责?

4.承包单位对分包单位的安全生产责任包括哪些内容?

5.分包单位安全生产责任包括哪些内容?

[答案]

1.工程项目安全控制应坚持的方针是“安全第一、预防为主”,项目经理是项目安全生产的总负责人。

2.项目安全控制的三个重点是:施工中人的不安全行为、物的不安全状态、作业环境的不安全因素和管理缺陷。

3.实行总分包的项目,安全控制由总承包单位负责。

4.总承包单位对分包单位的安全生产责任包括:审查分包单位的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包单位;在分包合同中应明确分包单位安全生产责任和义务;对分包单位提出安全要求,并认真监督、检查;对违反安全规定冒险蛮干的分包单位,应令其停工整改;承包单位应统计分包单位的伤亡事故,按规定上报,并按分包合同约定协助处理分包单位的伤亡事故。

5.分包单位安全生产责任应包括:分包单位对本施工现场的安全工作负责,认真履行分包合同规定的安全生产责任;遵守承包单位的有关安全生产制度,服从承包单位的安全生产管理,及时向承包单位报告伤亡事故并参与调查,处理善后事宜。

(六)

【背景资料】

某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全人员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工人在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。

问题:

1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?

2.施工组织设计的审批程序存在的问题在哪里?

3.沥青混凝土冬期施工应采取的措施是什么?

4.该道路工程有哪些违反了操作规程?为什么?

5.工程项目安全检查的规定是否正确?请说明理由。

[答案]

1.(1)监理工程师发出暂停施工指令的原因有:

①工程队第一层填土后未检查就碾压,不符合填土应符合的规定。规定要求是:填土长度达50m左右时,检查铺筑土层的宽度与厚度,合格后即可碾压,碾压先轻后重,最后碾压应使用不小于12t级的压路机。

②碾压后未进行土质路基的质量检查就进行上层填土工作,不符合规定。规定要求是:路基碾压完成时,必须按质量验收项目(宽度、纵断面高程、横断面高程、平整度、压实度等)检查,不合格处修整到符合规范、标准要求。

2)监理工程师指令方式的改进之处:监理工程师应通知承包人暂停施工(而不是立即向该工程队发出口头指示,责令暂停施工),并在24h内向乙方提出具体处理意见,乙方应按监理工程师的要求暂停施工。乙方在落实了监理工程师的处理意见后,并在接到监理工程师提出复工通知后,才能继续施工。

2.本案例中,“项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全人员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施”,该工程施工组织设计的审批程序存在问题有:

1)该施工组织设计仅经上一级技术负责人审批同意不妥。

理由:施工组织设计必须有上一级技术负责人和部门的审批手续,即有上一级技术负责人审批、加盖公章、填写审批表;这里未说明加盖公章、填写审批表,如果无加盖公章和填写审批表,不能代表上级部门的意见。

2)该工程无分包审批程序。

理由:根据后面“在实施过程中,项目部将填方工程分包给某工程队”,这属于工程分包,分包时,应有分包审批程序。

3.当施工现场环境日平均气温连续5d稳定低于5℃,或最低环境气温低于-3℃时,应视为进入冬期施工。

对于沥青类面层,冬期施工应注意采取的妨害措施有:

1)城市快速路、主干路的沥青混合料面层在低于5℃时禁止施工。

2)次干路及其以下道路在施工温度低于5℃时,应停止施工。

3)当风力小于六级,环境温度大于5℃,沥青混合料施工时,应视沥青品种、标号,比常温适度提高混合料搅拌与施工温度。

4)运输中应覆盖保温。

5)施工时,下承层表面应干燥、清洁、无冰、雪、霜等。摊铺时间宜安排在一日内气温较高时进行;施工中做好充分准备,采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针。

6)粘层、透层、封层、贯入式与表面处治沥青面层严禁冬期施工。

4.(1)按施工准备阶段的质量管理的内容和要求,特殊工种应经过安全培训,考试合格后方可操作,并持证上岗。

2)本案例中,该道路工程违反电工、电焊工、架子工、司炉工、爆破工、机操工、起重工、机械司机、机动车辆司机等特殊工种工人的上岗要求,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方可独立操作。

因为该道路工不是电工,在电箱中接线属于违规作业。

5.(1)安全检查的目的是为了消除隐患、防止事故、改善劳动条件及提高员工安全生产意识,安全检查是安全控制工作的重要内容。安全检查主要内容包括:

①安全目标的实现程度;

②安全生产职责的落实情况;

③各项安全管理制度的执行情况;

④施工现场安全隐患排查和安全防护情况;

⑤生产安全事故、未遂事故和其他违规违法事件的调查、处理情况;

⑥安全生产法律法规、标准规范和其他要求的执行情况。

2)施工组织设计中规定由项目部安全员定期组织安全检查不正确。

理由:施工项目的安全检查应由项目经理组织,定期进行。

未完待续,更多考试资料请持续关注坦途网一建考试频道,祝考试顺利。
