2017一建《市政工程管理与实务》预测题及答案(59)
>>一建试题:2017一建《市政工程管理与实务》预测题及答案
1K420070 市政公用工程施工进度管理
二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)
1.施工进度计划编制应遵循施工阶段的工作内容、工作程序、持续时间和( ),按资源优化配置的原则进行。
A.衔接关系
B.施工方案
C.进度总目标
D.资源优化
E.设备与人力条件
[答案]AC
[解析]施工进度计划应准确、全面地表示施工项目中各个单位工程或各分项、分部工程的施工顺序、施工时间及相互衔接关系。施工进度计划的编制应根据各施工阶段的工作内容、工作程序、持续时间和衔接关系,以及进度总目标,按资源优化配置的原则进行。在计划实施过程中应严格检查各工程环节的实际进度,及时纠正偏差或调整计划,跟踪实施,如此循环、推进,直至工程竣工验收。
2.常用的表达工程进度计划的方法有( )。
A.横道图
B.直方图
C.网络计划图
D.控制图
E.排列图
[答案]AC
[解析]常用的表达工程进度计划方法有横道图和网络计划图两种形式。采用网络图的形式表达单位工程施工进度计划,能充分揭示项目中各工作之间的相互制约和相互依赖关系,并能明确反映出进度计划中的主要矛盾;采用横道图的形式表达单位工程施工进度计划比较直观的反映出施工资源的需求及工程持续时间。
3.编制施工总进度计划的基本要求包括( )。
A.实现资源优化
B.迅速发挥投资效益
C.保证施工的连续性和均衡性
D.节约费用、实现成本目标
E.保证工程施工在合同规定的期限内完成
[答案]BCDE
[解析]施工进度计划是项目施工组织设计重要组成部分,对工程履约起着主导作用。编制施工总进度计划的基本要求有:①保证工程施工在合同规定的期限内完成;②迅速发挥投资效益;③保证施工的连续性和均衡性;④节约费用、实现成本目标。
4.工程项目施工进度计划检查完成后,项目部应向企业提供月度施工进度报告,报告应包括的内容有( )。
A.计划施工进度图
B.工程变更,价格调整,索赔及工程款收支情况
C.进度偏差的状况和导致偏差的原因分析
D.解决问题的措施
E.新技术研究成果
[答案]BCD
[解析]工程项目施工进度计划检查完成后,项目部应向企业提供月度施工进度报告,报告的内容应包括:①工程项目进度执行情况的综合描述;②实际施工进度图;③工程变更,价格调整,索赔及工程款收支情况;④进度偏差的状况和导致偏差的原因分析;⑤解决问题的措施;⑥计划调整意见和建议。
5.在工程项目施工进度计划完成后,项目经理部应及时进行施工进度控制总结,编制总结时应依据的资料有( )。
A.施工进度计划
B.实际施工进度图
C.施工进度计划执行的实际记录
D.施工进度计划检查结果
E.施工进度计划的调整资料
[答案]ACDE
[解析]在工程施工进度计划完成后,项目部应编写施工进度控制总结;以便企业总结经验,提高管理水平。编制总结时应依据的资料有:①施工进度计划;②施工进度计划执行的实际记录;③施工进度计划检查结果;④施工进度计划的调整资料。
6.施工进度控制总结应包括的内容有( )等。
A.合同工期目标及实际工期目标完成情况
B.施工进度控制经验
C.施工投资控制中的存在问题及分析
D.施工进度计划科学方法的应用情况
E.施工进度控制的改进意见
[答案]BDE
[解析]施工进度控制总结应包括的内容有:①合同工期目标及计划工期目标完成情况;②施工进度控制经验与体会;③施工进度控制中存在的问题及分析;④施工进度计划科学方法的应用情况;⑤施工进度控制的改进意见。
7.工程施工项目部对施工进度计划进行定期或不定期审核,主要内容有( )等。
A.工程施工项目质量目标和所分解的分目标的内在联系合理性,能否满足施工合同工期的要求
B.工程施工项目计划内容是否全面,有无遗漏项目
C.工程项目施工程序和作业顺序安排是否正确合理,是否调整,如何调整
D.施工各类资源计划是否与进度计划实施的时间要求相一致;有无脱节;施工的均衡性如何
E.总承包和分包之间,各专业之间,在施工时间和位置的安插上是否合理;有无相互干扰;主要矛盾是什么
[答案]BCDE
[解析]工程施工项目部对施工进度计划进行定期或不定期审核,主要内容包括:①工程施工项目总进度目标和所分解的分目标的内在联系合理性,能否满足施工合同工期的要求。②工程施工项目计划内容是否全面,有无遗漏项目。③工程项目施工程序和作业顺序安排是否正确合理;是否需要调整;如何调整。④施工各类资源计划是否与进度计划实施的时间要求相一致;有无脱节;施工的均衡性如何。⑤总承包和分包之间,各专业之间,在施工时间和位置的安排上是否合理;有无相互干扰;主要矛盾是什么。⑥工程项目施工进度计划的重点和难点是否突出,对风险因素的影响是否有防范对策和应急预案。⑦工程项目施工进度计划是否能保证工程施工质量和安全的需要。
三、案例题(请根据背景资料,按要求作答)
(一)
【背景资料】
某沿海城市道路改建工程4标段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m,与道路中心线平行且向北,需新建DN800mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。

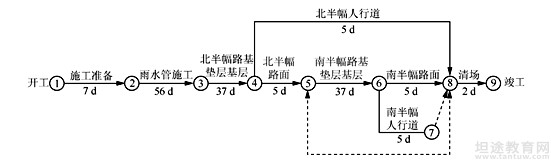

某公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图(见图1K420070-1)。
图1K420070-1 总网络计划图
图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。
施工组织设计中对二灰混合料基层雨期施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。
为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。[2010年真题]
问题:
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图,横道图模板如图1K420070-2所示。
图1K420070-2 横道图
3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.补全本工程基层雨期施工的措施。
5.补全本工程SMA改性沥青面层碾压施工的要求。
[答案]
1.本工程总网络图计划中的关键线路为:①—②—③—④—⑤—⑥—⑧—⑨或①—②—③—④—⑤—⑥—⑦—⑧—⑨。

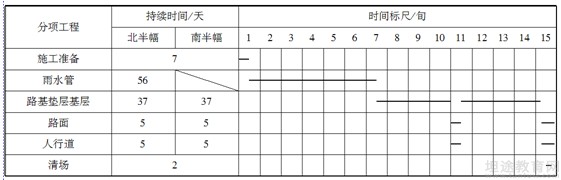

2.将本工程总网络计划改成横道图如图1K420070-3所示。
图1K420070-3
3.根据总网络图,可以采用流水施工的分项工程包括:雨水管施工,北半幅路基垫层、基层施工,南半幅路基垫层、基层施工。
4.本工程基层雨期施工的措施还应包括:(1)应坚持拌多少,铺多少;压多少,完成多少。(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
5.工程SMA改性沥青面层碾压施工的要求还应包括:(1)振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。(2)防止过度碾压。
未完待续,更多考试资料请持续关注坦途网一建考试频道,祝考试顺利。
温馨提示:因考试政策、内容不断变化与调整,坦途网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
