2017一建《市政工程管理与实务》预测题及答案(53)
>>一建试题库:2017一建《市政工程管理与实务》预测题及答案
三、案例题(请根据背景资料,按要求作答)
(一)
【背景资料】
某公司低价中标跨越城市主干道的钢-混凝土结构桥梁工程,城市主干道横断面如图1K420030-1所示。三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22,桥面板采用现浇后张预应力混凝土结构,由于钢梁拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。[2013年真题]

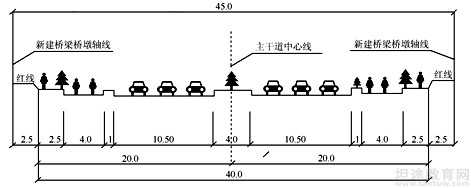

1K420030-1 城市主干道横断面(单位:米)
问题:
1.除支架专项方案外,还需编制其他哪些专项方案?
2.钢梁安装时,主干道应设几座支架,是否需要占用机动车道,并说明理由?
3.施工支架专项方案需要哪些部门审批?
4.钢梁分包经济合同需要注意哪些事项?
[答案]
1.除支架专项方案外,还需编制的专项方案包括:
(1)起重吊装方案;
(2)预应力张拉方案;
(3)钢梁拼接操作平台方案;
(4)钢梁的拼装方案;
(5)基坑开挖、降水、支护方案;
(6)本工程其他危险性较大的分部分项工程。
而测量方案、交通导行方案、既有管线保护方案尽管在施工中必须编制,但不属于专项方案。
2.(1)钢梁安装时在主干道上应设两座支架。必须占用机动车道。
理由:分析图纸,梁的居中段长度为21米,主干道连绿化带宽24米,两头支架正好落在主干道内,离路边2米处。所以必须占用机动车道。
(2)钢梁安装时在主干道上设一座支架。不占用机动车道。
理由:可以采用门洞式支架,支架设在绿化带以内。
3.(1)施工专项方案应经项目经理组织、技术负责人编制,应根据专家论证意见修改确定后,报企业技术负责人审批、填制审批表、盖章,报建设方、监理工程师审核后实施。
(2)本案涉及包括园林绿化管理部门、道路管理部门、交通管理部门、物业产权单位等相关部门,应经过其审批同意。
(3)应报政府主管部门备案,如有变更,按原程序重新审批。
4.钢梁分包经济合同需要注意的事项主要有:
(1)分包合同价与总包合同价。分包合同价不能超出总包合同价。分包合同必须依据总包合同签订,满足总包合同工期和质量方面的要求。
(2)合同形式。尽量签订总价合同。
(3)付款模式。付款模式与总承包合同一致,减少垫付资金。
(4)合同工期、质量方面的要求。分包合同的工期和质量要求满足总包合同要求。
(5)补充条款。在专用或者补充条款中明确双方的责任和义务,避免因条款不清造成扯皮而延误工期。
(6)保修。施工完成需要提交保修书,并且约定质保金数量。
(二)
【背景资料】
A公司中标某市污水管工程,总长1.7公里。采用1.6~1.8m混凝土管,其埋深为-4.1~-4.3m,各井间距8~10m,地质条件为黏性土层,地下水位置在距离地面-3.5m,项目部决定采用两台顶管机同时作业,一号顶管机从8#井作为始发井向北顶进,二号顶管机从10#井作为始发井向南顶进。工作井直接采用检查井位置(施工位置见图1K420030-2),编制了顶管工程施工方案,并已经通过专家论证。
施工过程中发生如下事件:
(1)因拆迁原因,使9#井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28天。
(2)在穿越施工条件齐全后,为了满足建设方要求,项目部将10#井作为第二台顶管设备的始发井,向原8#井顶进。施工方案经项目经理批准后实施。[2012年真题]

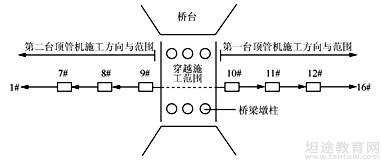

图1K420030-2 施工位置图
问题:
1.本工程中工作井是否需要编制专项方案,说明理由。
2.占小区绿地暂存设备,应履行哪些程序或手续?
3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?
4.项目经理批准施工变更方案是否妥当?说明理由。
5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如何索赔,简述索赔项目。
[答案]
1.(1)本工程中工作井需要编制专项方案。
(2)理由:工作井是采用检查井改造的,其埋深为-4.1~-4.3m,最浅处深度都达到5.7m,混凝土管直径1.6~1.8m,带水顶管作业,属于危险性较大的分部分项工程,方案须经专家论证。
2.(1)任何单位和个人都不得擅自更改城市绿地规划性质和改变城市绿地的地形、地貌、水体、植被。如果需要占用的,应经过城市人民政府城市绿化行政主管部门批准,并办理临时用地手续。
(2)本例中,占用绿地前,应先经过城市绿化行政主管部门批准,征得小区业主委员会和管理处同意(补偿协议),限期归还,恢复原貌。
3.10#井改为向8#井顶进的始发井,应做的技术准备工作包括:(1)必须执行变更程序;(2)开工前必须编制专项施工方案,并按规定程序报批;(3)技术负责人对全体施工人员进行书面技术交底,交底签字保存并档;(4)调查和保护施工影响区内的建构物和地下管线,本例中如近接的桥梁桩基和地下管线等;(5)对检查井进行加固,布置千斤顶、顶柱、后背;(6)工作井上方设截水沟和防淹墙,防止地表水注入工作井;(7)交通导行方案,工作范围内设围挡,警示标志,夜间红灯示警;(8)对桥梁监测变形量。
4.(1)项目经理批准施工变更方案不妥。
(2)理由:施工方案的变更必须报企业负责人和总监理工程师批准后方能实施。本案例中的顶管工程属于超过一定规模的危险性较大的分部分项工程,编制的施工方案必须组织专家论证,根据论证报告修改完善施工方案,报企业负责人、总监理工程师、建设单位项目负责人签字后,由专职安全监督执行。执行总承包的,还应有总包单位和分包单位技术负责人的签字。
5.(1)项目部就事件(1)的拆迁影响,可以向建设单位索赔工期和机械窝工费。
(2)理由:因为拆迁不是项目部的责任,因拆迁延期导致施工受到影响,理应索赔。可以索赔的项目包括:工期、机械窝工导致的窝工费(机械设备在保管过程中发生的费用也应索赔)、人员窝工费、利润。
(三)
【背景资料】
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价,工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5.0m,其地下部分最深为3.6m,厂区地下水位在地面下约2.0m。
A公司施工项目部编制了施工组织设计,其中含有现浇混凝土水池施工方案和基坑施工方案。基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋件安装等。在报建设方和监理方审批时,被要求增加内容后再报批。
施工过程中发生以下事件。
事件1:混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和2万元的经济损失。
事件2:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原基坑施工方案的外锚护坡改为土钉护坡;实施后发生部分护坡滑裂事故。
事件3:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。[2010年真题]
问题:
1.补充现浇混凝土水池施工方案的内容。
2.就事件1中的工期和经济损失,A公司可向建设方或混凝土供应商提出索赔吗?为什么?
3.分析并指出事件2在技术决策方面存在的问题。
4.事件3增加工作量能否索赔?说明理由。
[答案]
1.本工程的现浇混凝土水池施工方案应补充的内容包括:混凝土的原材料控制、配合比设计、浇筑作业、养护等。
2.(1)就事件1中的工期和经济损失,A公司不能向建设方索赔工期和经济损失。
理由:A公司自身失误,属于A公司的行为责任或风险责任。
(2)A公司可向混凝土供应商索赔经济损失。
理由:供应商不履行或未能正确履行进场验收规定,向A公司提供集料的质量保证资料,其应当对A公司进行赔偿。
3.事件2在技术决策方面存在的问题为:基坑外锚护坡改为土钉护坡,使基坑支护结构改变,应当进行稳定性计算和变形验算,不应只参照以往经验进行技术决策。
4.(1)事件3增加的工作量能提出索赔。
(2)理由:池体增加配重结构属设计变更,相关法规规定:工程项目已施工再进行设计变更,造成工程施工项目增加或局部尺寸、数量变化等均可索赔。
未完待续,更多一建考试预测题请持续关注坦途网一建考试频道。同时,祝考试顺利!
