2017年一级建造师《机电工程管理与实务》章节题10

2017年06月23日 10:57:58来源:一级建造师考试网
导读:2017年一建考试报名工作火热进行中。对很多人来说,报名之后才正式投入到复习中。从现在开始复习也并不算太晚,前提是方法得当,资料有用。坦途网为大家带来了【一建机电工程管理与实务章节题】系列,大家可以边学习知识点,边通过做题了解掌握的情况。

>>一建题库:2017年一级建造师《机电工程管理与实务》过关必做习题集

1H413050 动力设备安装技术

一、单项选择题(每题的备选项中,只有1个最符合题意)

1.发电机按(  )分类,有汽轮发电机和水轮发电机等。

A.冷却方式

B.原动机类型

C.热力特性

D.主蒸汽压力

【答案】B

【解析】发电机是根据电磁感应原理,通过转子磁场和定子绕组的相对运动,将机械能转变为电能。其类型如下:①按原动机类型分类,有汽轮发电机、水轮发电机、柴油发电机和燃气轮发电机;②按冷却方式分类,有外冷式发电机和内冷式发电机;③按冷却介质分类,有空气冷却发电机、氢气冷却发电机、水冷却发电机以及油冷却发电机等。

2.低压外上缸组合安装正确的过程是(  )。

A.先检查水平、垂直结合面间隙,试组合,密封焊接、正式组合

B.先试组合,以检查水平、垂直结合面间隙,密封焊接,正式组合

C.先试组合,以检查水平、垂直结合面间隙,正式组合,密封焊接

D.先检查水平、垂直结合面间隙,试组合,正式组合,密封焊接

【答案】C

【解析】低压缸的安装主要是低压缸的组合和低压缸内工作安装。低压缸组合包括低压外下缸组合和低压外上缸组合,在现场通常利用低压缸基础作平台组合安装。其中低压外上缸组合包括:先试组合,以检查水平、垂直结合面间隙,符合要求后正式组合。组合完后均需进行密封焊接。

3.300MW型发电机定子重约(  ),一般由平板车运输进厂,行车经改造后抬吊卸车。

A130150t

B180210t

C220260t

D30040t

【答案】B

【解析】发电机定子较重,如300MW型发电机定子重约180210t,一般由平板车运输进厂,行车经改造后抬吊卸车。600MW型发电机定子重约300t1000MW发电机定子重量可达400t以上,卸车方式主要采用液压提升装置卸车或液压顶升平移方法卸车。

4.发电机转子穿装,一般是根据制造厂提供的专用工具和方法,采用(  )方法。

A.液压提升装置

B.滑道式

C.液压顶升平移

D.专用吊装架

【答案】B

【解析】发电机转子穿装,一般是根据制造厂提供的专用工具和方法,采用滑道式方法,即在定子就位后,在大定子铁芯内敷设一块与铁芯弧度相吻合的弧形滑板(滑道),在转子前部安装一套滑移装置(滑靴),利用行车吊起转子,从励磁机侧将转子前部(低压缸侧)穿入定子内,落下转子使前部滑靴的重心落在定子内滑板上,后部(励磁侧)用已准备好的支架架好,将行车吊索移动到转子尾部,用千斤顶配合行车推装就位,或采用捌链将转子拉入到位。

5.电站锅炉钢结构的连接方式有(  )。

A.法兰连接和高强度螺栓连接

B.焊接和卡压连接

C.卡压连接和法兰连接

D.焊接和高强度螺栓连接

【答案】D

【解析】锅炉钢架是炉体的支撑构架,全钢结构,承载着受热面、炉墙及炉体其他附件的重量,并决定着炉体的外形。其主要由立柱、横梁、水平、垂直支撑和斜支撑、平台、扶梯、顶板等组成。其钢结构的连接方式有两种:焊接和高强度螺栓连接。

6.锅炉钢架安装中通常按照(  )进行吊装。

A.从下到上,分阶段、全面

B.从上到下,分区域、全面

C.从下到上,分层、分区域

D.从上到下,分区域、分阶段

【答案】C

【解析】考虑锅炉钢结构件的重量不断加大,大型锅炉钢架安装趋于组合散装。首先,根据土建移交的中心线进行基础划线,钢架按从下到上,分层、分区域进行吊装。每层安装先组成一个刚度单元再进行扩展安装,每层钢架安装时除必须保证立柱的垂直度和柱间间距外,立柱上、下段接头之间间隙也必须符合规范要求,否则应垫不锈钢垫片。

7.下列锅炉受热面组件的组合方式中,(  )缺点在于钢材耗用量大,安全状况较差。

A.直立式

B.横卧式

C.环带式

D.分片式

【答案】A

【解析】锅炉受热面施工形式是根据设备的结构特征及现场的施工条件来决定的。组件的组合形式包括直立式和横卧式。直立式组合是按设备的安装状态来组合支架,将联箱放置(或悬吊)在支架上部,管屏在联箱下面组装。其优点在于组合场占用面积少,便于组件的吊装;缺点在于钢材耗用量大,安全状况较差。横卧式组合优点就是克服了直立式组合的缺点,其不足在于占用组合场面积多,且在设备竖立时,若操作处理不当则可能造成设备变形或损伤。

8.锅炉受热面施工场地是根据(  )来决定的。

A.设备受热面组件组合形式、重量以及现场施工条件

B.设备组合后体积、受热面组件组合形式以及现场施工条件

C.设备组合后体积、重量以及受热面组件组合形式

D.设备组合后体积、重量以及现场施工条件

【答案】D

【解析】锅炉受热面施工场地是根据设备组合后体积、重量以及现场施工条件来决定的。一般而言,设备组装后除体积偏大、重量超过现场起吊能力、炉内空间受限等必须在锅炉现场安装外,其余受热面设备要求首先在给定的组合场内组合,然后运往现场吊装。

二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)

1.电站汽轮机除本体外,还包括(  )。[2013年真题]

A.凝结水系统设备

B.蒸汽系统设备

C.引送风设备

D.给水系统设备

E.吹灰设备

【答案】ABD

【解析】国内常规电站机组容量一般为3001000MW,大容量、高参数、热效率高的600MW超临界、1000MW超超临界机组是国内电站机组发展的趋势。电站汽轮机主要由汽轮机本体设备,以及蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。

2.在厂房内吊装大型发电机定子的方法通常有(  )。[2012年真题]

A.大型流动式起重机组合吊装

B.液压提升装置吊装

C.液压提升平移吊装

D.专用吊装架吊装

E.行车改装系统吊装

【答案】BDE

【解析】发电机定子的吊装技术要求是:①300MW定子的吊装主要采用主厂房中的两台行车并在行车大跑上加装2台临时小跑,再配制吊梁同时抬吊。②600MW1000MW定子的吊装方案通常采用液压提升装置吊装、专用吊装架吊装和行车改装系统吊装三种方案。

3.汽轮机按主蒸汽压力可以划分为(  )等。

A.凝汽式汽轮机、背压式汽轮机

B.高压汽轮机、超高压汽轮机

C.低压汽轮机、中压汽轮机

D.超临界压力汽轮机、抽气式汽轮机

E.临界压力汽轮机、超临界压力汽轮机

【答案】BCE

【解析】汽轮机按工作原理可以分为冲动式汽轮机和反动式汽轮机两种。按热力特性可以划分为凝汽式汽轮机、背压式汽轮机、抽气式汽轮机等。按主蒸汽压力可以划分为低压汽轮机、中压汽轮机、高压汽轮机、超高压汽轮机、亚临界压力汽轮机、超临界压力汽轮机和超超临界压力汽轮机等。

4.发电机由定子和转子两部分组成,其中定子主要由(  )等部分组成。

A.机座

B.定子铁心

C.定子绕组

D.激磁绕组

E.端盖

【答案】ABCE

【解析】汽轮发电机由定子和转子两部分组成。其中定子主要由机座、定子铁心、定子绕组、端盖等部分组成;转子主要由转子锻件、激磁绕组、护环、中心环和风扇等组成。

5.汽轮机的安装程序包括(  )等工作。

A.油系统冲洗

B.柱底板安装

C.汽轮机本体附件安装

D.蒸汽管道吹扫液压油系统冲洗

E.高强度螺栓终紧

【答案】ACD

【解析】汽轮机的安装程序由三部分组成:①基础和设备的验收。②汽轮机本体的安装。③其他设备安装,包括汽轮机本体附件安装、油系统冲洗、蒸汽管道吹扫液压油系统冲洗等工作。

6.轴系对轮中心找正主要是对(  )的找正。

A.高中压对轮中心

B.高压转子—电转子对轮中心

C.中低压对轮中心

D.低压对轮中心

E.低压转子—电转子对轮中心

【答案】ACDE

【解析】轴系对轮中心的找正和连接要求主要包括:①轴系对轮中心找正主要是对高中压对轮中心、中低压对轮中心、低压对轮中心和低压转子—电转子对轮中心的找正。②在轴系对轮中心找正时,一般先要以低压转子为基准,并且通常都以全实缸、凝汽器灌水至模拟运行状态进行调整。③汽轮机轴系中心找正各个阶段包括,轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;轴系联结时的复找。

7.锅炉按蒸发量大小分类,有(  )。

A.小型锅炉

B.低压锅炉

C.中压锅炉

D.中型锅炉

E.大型锅炉

【答案】ADE

【解析】锅炉设备分类主要包括:①按蒸发量大小分类,锅炉有小型、中型、大型之分。②按蒸汽压力高低分类,有低压、中压、高压、超高压、亚临界压力、超临界压力和超超临界压力锅炉等。③按水循环方式分类,有自然循环锅炉、强制循环锅炉、直流锅炉、复合循环锅炉等。④按使用不同分类,有热水锅炉、工业锅炉、电站锅炉等。

8.电站锅炉系统中的辅助设备包括(  )等。

A.省煤器设备

B.送引风设备

C.给煤制粉设备

D.除灰排渣设备

E.吹灰设备

【答案】BCDE

【解析】电站锅炉系统主要设备由锅炉本体设备及锅炉辅助设备两部分组成。锅炉本体包括炉膛、燃烧器、锅筒或汽水分离器、水冷壁、过热器、再热器、省煤器、空气预热器、构架和炉墙等主要部件构成;锅炉辅助设备包括送引风设备、给煤制粉设备、吹灰设备、除灰排渣设备等。省煤器设备属于锅炉本体设备。

9.锅炉钢架安装找正的方法主要包括(  )。

A.用悬吊线坠检查中心位置

B.用经纬仪检查大梁垂直度

C.用拉钢卷尺检查中心位置

D.用水准仪检查大梁水平度

E.用水平仪测查炉顶水平度

【答案】BCDE

【解析】钢架安装找正的方法主要包括:①用拉钢卷尺检查中心位置;②用悬吊线坠或经纬仪检查大梁垂直度;③用水准仪检查大梁水平度;④用水平仪测查炉顶水平度,同时要注意标尺正负读数与炉顶高低的偏差关系等。

三、案例题(请根据背景资料,按要求作答)

(一)

【背景资料】

某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于20108月开工,20117月竣工,计划总费用2100万元。

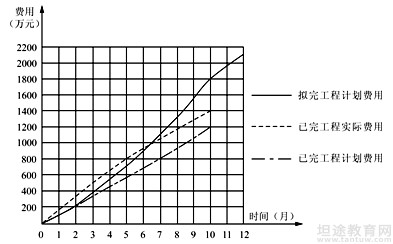

施工过程中项目部绘制了进度和费用的S形曲线(见图1H413050-1),对工程进度和费用偏差进行分析:通风空调工程于20116月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了10小时带冷源的试运转。

工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和监测单位的合法身份证明及资质等级证明文件等资料,申请备案。[2013年真题]

1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。

2.通风空调系统调试中还有哪些考核指标?

3.建设方申请消防竣工验收备案是否正确?说明理由。

4.消防竣工验收还应提交哪些资料?

【答案】

1.从图中已知第10个月时,拟完工程计划费用是1800万元,已完工程实际费用是1400万元,已完工程计划费用是1200万元。

进度偏差(SV=已完工作预算费用(BCWP)-计划工作预算费用(BCWS=1200-1800=-600(万元)。

说明实际进度落后计划进度600万元。

费用偏差(CV=已完工作预算费用(BCWP)-已完工作实际费用(ACWP=1200-1400=-200(万元)。

说明项目运行超出预算费用200万元。

2.通风空调系统调试主要考核的指标有:室内的空气温度、相对湿度、气流速度、噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否符合设计和消防的规定。

3.建设方申请消防竣工验收备案不正确。

理由:博物馆面积为32000m2大于20000m2,建筑面积大于20000m2的博物馆要申请消防验收,必须向消防机构申请验收而不是备案。

4.(1)申请消防验收应当提交的资料主要有:

①建设工程消防验收申报表;

②工程竣工验收报告;

③消防产品质量合格证明文件;

④有防火性能要求的建筑构件、建筑材料、室内装修装饰材料符合国家标准或者行业标准的证明文件、出厂合格证;

⑤消防设施,电气防火技术检测合格证明文件;

⑥施工、工程监理、检测单位的合法身份证明和资质等级证明文件。

2)本题中,消防竣工验收还应提供的资料有:建设工程消防验收申报表;消防产品质量合格证明文件,消防设施,电气防火技术检测合格证明文件等。

未完待续,更多章节题欢迎持续关注坦途网一级建造师考试频道
