【背景资料】

某制药设备机电安装工程项目,监理单位要求总承包商编制并提交该工程施工组织设计,总承包商首先确定了该工程的总体施工流程,继而编制了施工组织设计并提交监理工程师。总承包商在施工过程中出现以下情况:

1)制药设备由厂家将其分解成零部件运输到安装施工现场。

2)设备到施工现场后,总承包商对其进行了清点、登记和检查。

3)为了掌握设备零部件之间的相对位置误差,总承包商只进行了同轴度误差检测。

4)在该设备固定时,施工人员将零部件进行组装后将底座就位固定。

5)总承包商办理完工程验收手续后,与业主共同进行试运转。

问题:

1.总承包商在确定总体施工流程中,一般应考虑哪些原则?

2.以图示说明机电安装工程施工总体流程?

3.机电安装工程施工组织设计类型有哪几种?

4.就总承包商在施工过程中出现的情况,请你判断是否妥当?如妥当,说明原因;如不妥,请改正。

【答案】

1.总承包商在确定总体施工流程中,一般应考虑哪些原则?

答:总承包商在确定总体施工流程中,一般应考虑以下几点:

1)符合机电安装工程施工的规律。

2)与施工方法一致。

3)符合施工组织的要求。

4)符合工程安全和工程质量的要求。

5)适应外部提供的条件。

2.以图示说明机电安装工程施工总体流程?

答:机电安装工程施工总体流程图如图1所示。

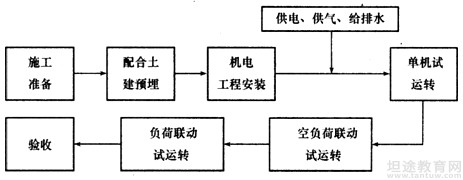

1 机电安装工程施工总体流程图

3.机电安装工程施工组织设计类型有哪几种?

答:施工组织设计可以分为三类:施工组织设计纲要、施工组织总设计和专项施工组织设计。

4.就总承包商在施工过程中出现的情况,请你判断是否妥当?如妥当,说明原因;如不妥,请改正。

答:对施工过程出现的情况的妥当与否的判定、理由及正确做法如下:

1)措施(1)妥当。

理由:由于运输条件的限制,大型设备无法将其整体运输到安装施工现场,出厂时只能分解成零部件进行运输。

2)措施(2)不妥。

正确做法:在设备交付现场安装前,由总承包方负责与业主(或其代表)或供货商共同对其清点、登记和检查。

3)措施(3)不妥。

正确做法:精度检测包括垂直度、平行度和同轴度误差检测。

4)措施(4)不妥。

正确做法:对于解体设备应先将底座就位固定后,再进行组装。

5)措施(5)不妥。

正确做法:设备试运行合格后,才可以并及时办理工程验收。

未完待续,更多考试试题欢迎关注坦途网一级建造师考试频道
