2017一建《公路工程管理与实务》章节习题(31)
>>一建考试试题:2017一级建造师考试《公路工程管理与实务》章节习题及答案
1B420030 公路工程进度控制
一、单项选择题(每题的备选项中,只有1个最符合题意)
1.下列公路工程进度计划的主要形式中,时间为纵轴的是( )。[2011年真题]
A.横道图
B.“S”形曲线
C.垂直图
D.斜率图
【答案】C
【解析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。横道图、“S”形曲线、斜率图均以时间为横轴。
2.下列( )不属于公路工程进度计划的主要形式。
A.横道图
B.“S”形曲线
C.进度管理曲线
D.垂直图(斜条图)
【答案】C
【解析】公路工程进度计划的形式有以下五种:①横道图;②“S”形曲线;③垂直图(又称斜条图、时间里程图);④斜率图;⑤网络计划图。
3.关于公路工程进度计划的横道图,叙述正确的是( )。
A.以时间为横轴,以累计完成的工程费用的百分数为纵轴
B.以公路里程或工程位置为横轴,以时间为纵轴
C.以时间为横坐标,以各分部(项)工程或工作内容为纵坐标
D.以时间(月份)为横轴,以累计完成的工程量的百分数为纵轴
【答案】C
【解析】公路工程的进度横道图是以时间为横坐标,以各分部(项)工程或工作内容为纵坐标,按一定的先后施工顺序,用带时间比例的水平横线表示对应工作内容持续时间的进度计划图表。公路工程中常常在横道图的对应分项的横线下方表示当月计划应完成的累计工程量或工作量百分数,横线上方表示当月实际完成的累计工程量或工作量百分数。
4.承包人应向( )书面提交一份详细和格式符合要求的工程总体进度计划。
A.监理工程师
B.业主
C.质量监督站
D.上级公司
【答案】A
【解析】在中标通知书发出后合同规定的时间内,承包人应向监理工程师书面提交以下文件:①一份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;②一份有关全部支付的现金流动估算;③一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。
5.总体进度计划的提交在( )进行。
A.将要开工以前
B.中标通知书发出后合同规定的时间内
C.在确定中标人之后,中标通知书发出前
D.在开工以后
【答案】B
【解析】在中标通知书发出后合同规定的时间内,承包人应向监理工程师书面提交以下文件:一份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;一份有关全部支付的现金流动估算;一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。
6.在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查( )。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
【答案】C
【解析】计划目标与施工能力的适应性应重点审查以下三点:①各阶段或单位工程计划完成的工程量及投资额应与设备和人力实际状况相适应;②各项施工方案和施工方法应与施工经验和技术水平相适应;③关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应。
二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)
1.公路施工平行作业法的主要特点有( )。
A.专业化作业队能够连续作业
B.不强调分工协作
C.施工现场的组织、管理比较简单
D.工作面充分利用,施工(总)工期短
E.资源的需求量大而集中,不利于资源供应的组织工作
【答案】BDE
【解析】平行作业法的主要特点有:①充分利用了工作面进行施工,(总)工期较短;②每天同时投入施工的劳动力、材料和机具数量较大,材料供应特别集中,所需作业班组很多,影响资源供应的组织工作;③如果各工作面之间需共用某种资源时,施工现场的组织管理比较复杂、协调工作量大;④不强调分工协作,各作业单位都是间歇作业,此点与顺序作业法相同。这种方法的实质是用增加资源的方法来达到缩短(总)工期的目的,一般适用于需要突击性施工时施工作业的组织。
2.公路施工流水作业法的主要特点包括( )。
A.必须按工艺专业化原则成立专业作业队(班组),实现专业化生产,有利于提高劳动生产率,保证工程质量
B.专业化作业队能够连续作业,相邻作业队的施工时间能最大限度地搭接
C.尽可能利用工作面进行施工,工期比较长
D.需要较强的组织管理能力
E.每天投入的资源量较为均衡,有利于资源供应的组织工作
【答案】ABDE
【解析】公路施工流水作业法的主要特点包括:①必须按工艺专业化原则成立专业作业队(班组),实现专业化生产,有利于提高劳动生产率,保证工程质量;②专业化作业队能够连续作业,相邻作业队的施工时间能最大限度地搭接;③尽可能利用工作面进行施工,工期比较短;④每天投入的资源量较为均衡,有利于资源供应的组织工作;⑤需要较强的组织管理能力。
3.公路工程常用的流水施工组织包括( )等。
A.路基工程
B.路面工程
C.通道工程
D.涵洞工程
E.桥梁工程
【答案】BCDE
【解析】公路工程常用的流水施工组织包括:①路面工程的线性流水施工组织;②通道和涵洞工程的流水段施工组织;③桥梁工程的流水施工组织。
4.公路工程项目进度检查应包括( )。
A.工作时间的执行情况
B.网络进度图的情况
C.工作量的完成情况
D.资源使用及进度的互配情况
E.上次检查提出问题的处理情况
【答案】ACDE
【解析】公路工程项目进度检查应包括下列内容:①工作量的完成情况;②工作时间的执行情况;③资源使用及进度的互配情况;④上次检查提出问题的处理情况。
5.审查公路工程项目工期和时间安排合理性的内容有( )。
A.主要骨干人员及施工队伍的进场日期已经落实
B.易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间
C.施工总工期的安排应符合合同工期
D.对动员、清场、假日及天气影响的时间,应充分考虑并留有余地
E.所需主要材料和设备的运送日期已有保证
【答案】BCD
【解析】施工单位编制完公路工程项目进度计划后,对工期和时间安排合理性的审查包括:①施工总工期的安排应符合合同工期。②各施工阶段或单位工程(包括分部、分项工程)的施工顺序和时间安排与材料和设备的进场计划相协调。③易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间,并应采取有效的预防和保护措施。④对动员、清场、假日及天气影响的时间,应充分考虑并留有余地。AE两项属于施工准备可靠性审查的内容。
三、案例题(请根据背景资料,按要求作答)
(一)
【背景资料】
某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:
施工工期=20×22+28+25=493d;

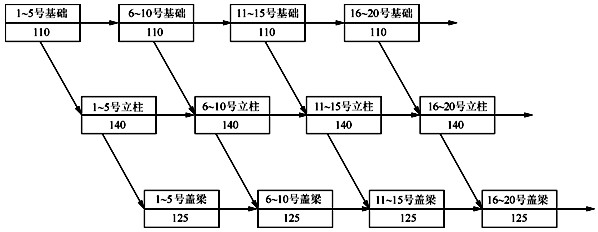

在用网络图表示流水施工的进度计划时,共有20×3=60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如图1B420030-1所示。
图1B420030-1 流水施工的进度计划
问题:
1.评价20个桥墩流水工期的正确性,说明理由。
2.施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示,应如何正确表示之?
【答案】
1.(1)施工单位的20个桥墩的流水工期计算式是错误的。
(2)理由:正确的工期计算式应该是:22+20×28+25=607d。

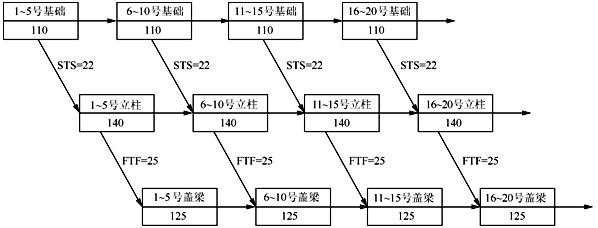

2.每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正如图1B420030-2所示。
图1B420030-2 正确的流水施工的进度计划
(二)
【背景资料】
如图1B420030-3所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/天,工期拖延则赔偿业主300元/天。(注:图中箭线上方为直接费的变化率,箭线下方为工序正常持续时间和极限持续时间,极限持续时间在括号内。)

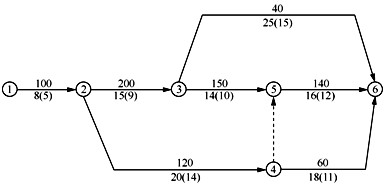

图1B420030-3网络计划
问题:
作为施工单位如何确定工程的工期才能使经济效益最好?
【答案】

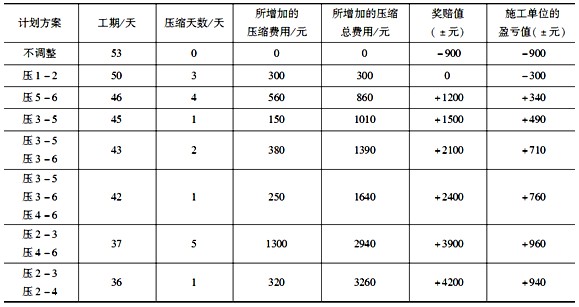

各工期下的经济效益分析表如表1B420030-1所示。
表1B420030-1 经济效益分析表
则应选择37d的方案,盈利960元。
