2018二级建造师考试《建筑工程》章节训练17
>>二级建造师章节练习:2018二级建造师考试《建筑工程》章节训练17

6、图1是某项目的钢筋混凝土工程施工网络计划。其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混凝土工程。工作持续时间(周)及预算费用,列入了表1中。计划工期12周。工程进行到第9周时现场进行进度检查,A、B、C工作完成,D工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始。
网络计划的工作时间和预算造价 表1
<1> 、请绘制本例的实际进度前锋线。
<2> 、请找出关键线路及计划工期。
<3> 、第9周结束时累计完成造价多少?
<4> 、如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?
<5> 、若赶工,怎么赶?(赶工原则)
<1>、
【正确答案】 绘制第9周的实际进度前锋线
根据第9周的进度检查情况,绘制的实际进度前锋线见图2,现对绘制情况进行说明如下:
为绘制实际进度前锋线,确定第9周为检查点;由于D工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E工作(2周)完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图2的实际进度前锋线。

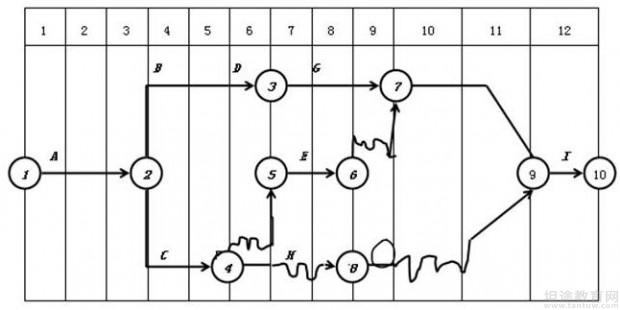

图2 实际进度前锋线
<2>、
【正确答案】 关键线路(无波折线的线路):A→B→D→G→I(12周)
<3>、
【正确答案】 根据第9周检查结果和表1中所列数字,计算已完成工程预算造价是(前锋线上的累计值):A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75万元。
<4>、
【正确答案】 从图2中可以看出,D、E工作均未完成计划。D工作延误一周,这一周是在关键路上,故将使项目工期延长一周。E工作不在关键线路上,它延误了一周,但该工作有一周总时差,不会影响工期。H工作延误一周,但是它有二周总时差,对工期没有影响。结论:影响工期一周。
<5>、
【正确答案】 如需赶工,应在关键线路上赶,找有赶工潜力、赶工费少的赶工,赶工后质量有保证。即首先考虑剩下的D、G、I关键工作。
以上是坦途网二级建造师考试频道带来的二建章节训练中的一篇,如需了解更多习题,请继续关注我们,接下来的内容更加精彩!
温馨提示:因考试政策、内容不断变化与调整,坦途网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
- 2019年二建《建筑实务》教材考点1007-10
- 2019年二建《建筑实务》教材考点907-10
- 2019年二建《建筑实务》教材考点807-10
- 2019年二建《建筑实务》教材考点707-10
