一、单项选择题

1、单位工程施工组织设计由( )审批。

A、企业技术负责人

B、项目技术负责人

C、项目经理

D、专业技术人员

2、单位工程施工组织设计对单位工程的施工过程起( )作用。

A、战略部署、宏观定性

B、指导、制约

C、微观定量

D、宏观定性

3、施工顺序应符合的逻辑关系是( )。

A、空间

B、时间

C、组织

D、工序

4、施工组织设计的纲领性内容是( )。

A、施工进度计划

B、施工准备

C、资源配置计划

D、施工部署

5、进度计划调整的重点方法是( )。

A、关键工作的调整

B、资源调整

C、改变某些工作间的逻辑关系

D、剩余工作重新编制进度计划

6、下列不属于流水施工时间参数的是( )

A、流水节拍

B、流水强度

C、流水步距

D、流水工期

7、某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见下表。如果组织非节奏流水施工,则基础二浇筑完工时间为第( )天。

施工过程

施工段

开挖

浇筑

回填

基础一

3

4

2

基础二

4

2

3

基础三

2

6

7

基础四

5

8

5

A、9

B、11

C、14

D、15

8、基础工程划分4个施工过程(挖基槽、作垫层、混凝土浇筑、回填土)在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水工期为( )天。

A、39

B、29

C、26

D、14

9、某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、3天,3天、4天、4天、2天和4天、3天、3天、4天,则流水施工工期为( )天。

A、20

B、21

C、22

D、23

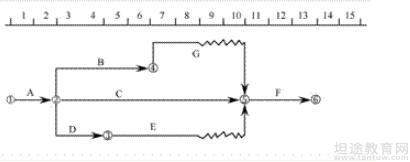

10、某工程时标网络图如下,说法正确的是( )。

A、工作A的LF为3

B、工作C的TF为1

C、工作E的TF为2

D、工作G的FF为3

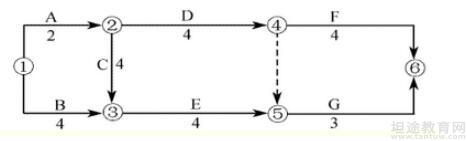

11、某工程网络计划图如下,下列选项中,错误的是( )。

A、B工作的总时差是2

B、B工作的自由时差是2

C、关键线路是1-2-3-5-6

D、关键线路是1-2-4-5-6

12、粉煤灰、矿渣粉、沸石粉不超过( )为一检验批。

A、200吨

B、150吨

C、60吨

D、50吨

13、大体积混凝土应分层浇筑,上层混凝土应在下层混凝土( )完成浇筑。

A、初凝前

B、初凝后

C、终凝前

D、终凝后

14、直接承受动力荷载的钢筋混凝土结构构件,其纵向钢筋连接应优先采用( )。

A、闪光对焊

B、绑扎搭接

C、电弧焊

D、直螺纹套筒连接

15、同一生产厂家、同一品种、同一等级且连续进场的水泥袋装不超过( )吨为一检验批。

A、200

B、300

C、400

D、500

16、工期优化应考虑的因素中,下列各项不属于的是( )。

A、有备用资源的工作;

B、缩短持续时间对质量和安全影响不大的工作。

C、缩短持续时间所增加的资源、费用最少的工作。

D、缩短持续时间最长的工作。

17、隐框、半隐框玻璃幕墙所采用的结构粘结材料必须是( )。

A、玻璃胶

B、聚氨酯密封胶

C、中性硅酮结构密封胶

D、硅酮结构密封胶

18、基坑开挖过程中,一旦出现渗水或漏水,应及时采取的措施不包括( )。

A、坑底加固

B、密实混凝土封堵

C、高压喷射注浆

D、坑底设排水沟

19、基坑周边必须安装防护栏杆的开挖深度是超过( )m。

A、1.5

B、1.6

C、1.8

D、2

20、下列属于基坑工程支护结构检测内容的是( )。

A、对立柱沉降、抬起的监测

B、临近建筑物的沉降和倾斜监测

C、坑外地形的变形监测

D、地下管线的沉降和位移监测

答案

一、单项选择题

1、

【正确答案】 A

【答案解析】

本题考查的是施工组织设计的管理。单位工程的施工组织设计由企业技术负责人审批。参见教材P119。

2、

【正确答案】 B

【答案解析】

本题考查的是施工组织设计的管理。单位工程施工组织设计对单位工程的施工过程起指导、制约作用。参见教材P118。

3、

【正确答案】 D

【答案解析】

本题考查的是施工顺序和施工方法的确定。工程主要施工内容及其进度安排应明确说明,施工顺序应符合工序逻辑关系。参见教材P122。

4、

【正确答案】 D

【答案解析】

本题考查的是施工部署。施工部署是施工组织设计的纲领性内容。参见教材P121。

5、

【正确答案】 A

【答案解析】

关键工作的调整方法是进度计划调整的重点。也是最常用的方法之一。

6、

【正确答案】 B

【答案解析】

本题考查的是流水施工的参数,时间参数包括流水节拍、流水步距和流水工期,流水强度属于工艺参数,参见教材P126。

7、

【正确答案】 A

【答案解析】

基础一和基础二流水步距=3,所以基础二浇筑完工时间=3+(4+2)=9天。

8、

【正确答案】 C

【答案解析】

本题考查的是固定节拍流水施工工期的计算。根据公式T=(m+n-1)×t+∑G+∑Z-∑C,代入数值得:T=(5+4-1)×3+2=26天。

9、

【正确答案】 D

【答案解析】

本题考查的是流水施工方法在建筑工程中的应用。

施工过程I:3,8,12,15

施工过程Ⅱ:3,7,11,13

施工过程Ⅲ:4,7,10,14

K1,2=max[3,5,5,4,-13]=5;

K2,3=max[3,3,4,3,-14]=4;

T=∑K+∑tn=(5+4)+14=23天。

10、

【正确答案】 C

【答案解析】

本题考查的是施工进度的检查与调整。工作的总时差:以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作A的最迟完成时间为2,工作C的总时差为0,工作E的总时差为2,工作G的自由时差为2。参见教材P131。

11、

【正确答案】 D

【答案解析】

本题考查的是网络计划在建筑工程中的应用,关键线路是1-2-3-5-6。

12、

【正确答案】 A

【答案解析】

本题主要考查的是混凝土结构工程施工质量管理。粉煤灰、矿渣粉、沸石粉不超过200吨为一检验批。参见教材P143。

13、

【正确答案】 A

【答案解析】

本题考查的是混凝土基础与桩基础施工技术要求。大体积混凝土应分层浇筑,上层混凝土应在下层混凝土初凝前完成浇筑。参见教材P52。

14、

【正确答案】 D

【答案解析】

本题考查的是钢筋连接。直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。轴心受拉及小偏心受拉钢筋的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。参见教材P60。

15、

【正确答案】 A

【答案解析】

本题考查的是混凝土结构工程施工质量管理。同一生产厂家、同一品种、同一等级且连续进场的水泥袋装不超过200吨为一检验批,散装不超过500吨为一检验批。参见教材P143。

16、

【正确答案】 D

【答案解析】

本题考查的是施工进度计划的检查与调整。选项D并非工期优化考虑的主要因素。

17、

【正确答案】 C

【答案解析】

本题考查的是建筑幕墙工程技术规范中的有关规定。隐框、半隐框玻璃幕墙所采用的结构粘结材料必须是中性硅酮结构密封胶。参见教材P298。

18、

【正确答案】 A

【答案解析】

本题考查的是基坑工程安全管理。基坑开挖过程中,一旦出现渗水或漏水,应根据水量大小,采用坑底设排水沟、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时处理。参见教材P173。

19、

【正确答案】 D

【答案解析】

本题考查的是基坑工程安全管理。开挖深度超过2米及以上的基坑周边必须安装防护栏杆。参见教材P198。

20、

【正确答案】 A

【答案解析】

本题考查的是基坑工程安全管理。支护结构监测包括:对围护墙侧压力、弯曲应力和变形的监测;对支撑梁轴力、弯曲应力的检测;对腰梁轴力、弯曲应力的检测;对立柱沉降、抬起的检测。参见教材P172。

以上是坦途网二级建造师考试频道带来的二建章节训练中的一篇,如需了解更多习题,请继续关注我们,接下来的内容更加精彩!
