三、案例分析题(共4题,每题20分)

(一)

【背景资料】

某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图2所示。

2 施工工艺

其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留58m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。

二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。

问题:

1.二灰基层施工准备中,计算机械台数需要考虑哪些因素?

2.补充方框AB内的工序。

3.改正接缝处理中错误的做法。

4.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

【答案】

1.二灰基层施工准备中,计算机械台数需要考虑哪些因素?

答:施工机械需要数量是根据工程量、计划时段内的台班数、机械的利用率和生产率来确定的,可用下式计算:

式中,N为需要机械的台数;P为计划时段内应完成的工程量(m3);W1为计划时段内的制度台班数;Q为机械的台班生产率(m3/台班);KB为机械的利用率。

因此,二灰基层施工准备中,计算机械台数需要考虑的因素有:工程量、计划时段内的台班数、机械的利用率和生产率。

2.补充方框AB内的工序。

答:图中工艺为中心站集中拌合法施工流程,其顺序为:准备下承层、施工放样、厂拌混合料、混合料运输、布置基准线钢丝、摊铺、碾压、质检、养生、自检验收,如图3所示。因此方框A内的工序是施工放样,方框B内的工序是质检和养生。

3 中心站集中拌合法施工工艺流程

3.改正接缝处理中错误的做法。

答:对接缝处理中的错误做法改正如下:

1)纵缝必须采用垂直相接,不应采用斜缝连接。

2)同日施工的两工作段的衔接处,应采用搭接。

3)前一段拌合整形后,留58m不进行碾压,后一段施工时,前段留下未压部分,应再加部分水泥重新拌合,并与后一段一起碾压。

4.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

答:路面基层、底基层的检验的主要内容包括:高程、厚度、宽度、横坡度、平整度、基层的压实度和强度。本题中,错项包括弯沉、回弹模量;补充的漏项包括厚度、强度。

(二)

【背景资料】

某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如图4所示。

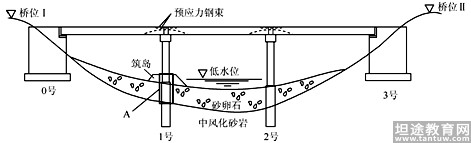

4 总体布置图

地质钻探资料揭示,1号、2号墩有厚度58m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。

施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。

桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;⑧张拉二次预应力钢束。

问题:

1.开展1号墩顶测量放样时,应控制哪两项指标?

2.A是什么临时设施,有何作用?

3.根据地质条件,宜选用何种类型钻机施工?

4.在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?

5.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。

【答案】

1.开展1号墩顶测量放样时,应控制哪两项指标?

答:(1)桥梁施工测量工作基本内容有:

①补充施工需要的桥涵中线桩;

②测定墩、台中线和基础桩的位置;

③测定桥涵锥坡、翼墙及导流构造的位置;

④补充施工需要的水准点;

⑤在施工过程中,测定并检查施工部分的位置和标高;

⑥其他施工测量与放样定位。

2)开展1号墩顶测量放样时,应控制的两项指标为:墩中线和基础桩的位置。

2.A是什么临时设施,有何作用?

答:A是护筒,作用是稳定孔壁、防止坍孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。

3.根据地质条件,宜选用何种类型钻机施工?

答:根据地质条件,宜选用旋挖钻机施工。旋挖钻机一般适用黏土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。对于具有大扭矩动力头和自动内锁式伸缩钻杆的钻机,可适用微风化岩层的钻孔施工。

4.在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?

答:总包单位应当与分包单位签订安全生产管理协议,并在协议中明确各方对事故隐患排查、治理和防控的管理职责。总包单位对分包单位的事故隐患排查治理负有统一协调和监督管理的职责。

因此,在本案例双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有统一协调和监督管理的职责。

5.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。

答:桥梁上部结构支架施工工序依次为:地基处理;支架;模板;普通钢筋;预应力筋的布设;混凝土的浇筑;预应力张拉;压浆、封锚。所以背景中上部结构主要施工工序进行排序:①—④—⑦—⑥—⑤—⑧—③—②(或①—③—④—⑦—⑥—⑤—⑧—②)。

(三)

【背景资料】

某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。

施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如图5所示,并按①→⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。

5 施工顺序

问题:

1.专项施工方案中的劳动力计划包括哪些类别的人员?

2.改正③→⑥的施工工序,说明修改原因。

3.补充表列⑦~⑨项工作的内容。

4.施工单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

【答案】

1.专项施工方案中的劳动力计划包括哪些类别的人员?

答:专项施工方案编制的内容包括:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、计算书及附图。其中,专项施工方案编制中的劳动力计划,包括专职安全生产管理人员、特种作业人员等。

2.改正③→⑥的施工工序,说明修改原因。

答:(1)改正③→⑥的施工工序为:④→⑥→③→⑤。

2)修改原因:下台阶应先开挖围堰较弱处,各部分初期支护应在开挖后尽快进行(或早支护、或边开挖边支护)。

3.补充表列⑦~⑨项工作的内容。

答:选择支护方式时,应优先采用锚杆、喷射混凝土或锚喷联合作为临时支护。在软弱围岩中采用锚喷支护时,应根据地质条件采取合适的超前支护形式。施作二衬时,应采用模板台车。所以表列⑦~⑨项工作的内容分别为下部核心土开挖、施作仰拱、施作二衬。

4.施工单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

答:施工单位编制的应急预案属于专项应急预案。应急预案的种类包括:综合应急预案、专项应急预案以及现场处置方案。其中,专项应急预案是针对具体的事故类别、危险源和应急保障而制定的计划或方案,是综合应急预案的组成部分,应按照综合应急预案的程序和要求组织制定,并作为综合应急预案的附件。专项应急预案应制定明确的救援程序和具体的应急救援措施。因此,除了专项应急预案之外,还有综合应急预案和现场处置方案。

(四)

【背景资料】

某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图6所示的网络计划(时间单位:d),并经监理工程师批准后实施。

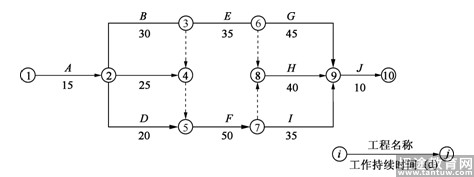

6 网络计划

在实施过程中,发生了如下事件:

事件1:工作D1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d

事件2:施工单位租赁的施工机械未及时进场,使工作F1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000/d

事件3:业主变更设计,未及时向施工单位提供图纸,使工作E0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600/d

问题:

1.根据网络图计算该工程的总工期,并指出关键路线。

2.分别分析事件123对总工期的影响,并计算施工单位可获得的工期补偿。

3.分别分析施工单位能否就事件123导致的损失向业主提出索赔,说明理由,并计算索赔金额。

4.将背景中的双代号网络改为单代号网络。

【答案】

1.根据网络图计算该工程的总工期,并指出关键路线。

答:(1)该工程的关键路线为:①—②—③—④—⑤—⑦—⑧—⑨—⑩(或ABFHJ)。

2)总工期T=15+30+50+40+10=145d

2.分别分析事件123对总工期的影响,并计算施工单位可获得的工期补偿。

答:对事件123对总工期的影响及施工单位可获得的工期补偿,具体分析如下:

1)事件1对总工期没有影响。

理由:罕见特大暴雨属于不可抗力事件,费用不得索赔;理应获得工期赔偿,但工作D是非关键工作,拖延时间8天未超过其总时差(10d),所以对总工期没有影响,不予索赔。

2)事件2对总工期有影响,会使总工期延长8d

理由:工作F为关键工作。施工单位租赁的施工机械未及时进场,属于施工单位责任,费用和工期不予索赔。

3)事件3对总工期有影响,会使总工期延长5d

理由:业主变更设计但未及时向施工单位提供图纸,属于业主责任,可获得工期和费用补偿。工作E10d的总时差,但其实际时间比计划时间拖延15d,即E工作拖延时间超过其总时差5天,变为关键工作,总工期变为150天,可索赔5天。

综上,施工单位可获得的工期补偿为5d

3.分别分析施工单位能否就事件123导致的损失向业主提出索赔,说明理由,并计算索赔金额。

答:对施工单位能否就事件123导致的损失向业主提出索赔及理由具体分析如下:

1)就事件1导致的损失,施工单位不能向业主提出索赔。

理由:不可抗力发生后,施工机械的损失可找保险公司,不得找业主索赔。

2)就事件2导致的损失,施工单位不能向业主提出索赔。

理由:施工单位租赁的施工机械未及时进场属施工单位的责任,不予赔偿。

3)就事件3导致的损失,施工单位能向业主提出索赔。

理由:施工图纸的延误属于业主的责任,可索赔的金额费用为:15×1600=24000(元)。

4.将背景中的双代号网络改为单代号网络。

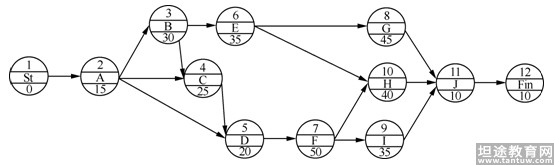

答:将双代号网络图改为单代号网络图,如图7所示。

7 单代号网络

未完待续,更多考试试题请关注坦途网二级建造师考试频道
