2012年二级建造师《公路工程管理与实务》真题4
>>二建真题:2012年二级建造师《公路工程管理与实务》真题
三、案例分析题(共4题,每题20分)
(一)
【背景资料】
某施工单位承建了二级公路施工项目,设计车速60km/h,路基宽度10m。桩号K15+000~K18+000为石方开挖地段,石方含量达80%。桩号K18+000~K19+000为填方路堤,平均填方厚度15m,采用分层压实法,自下而上水平分层,逐层填筑,逐层压实。填方路段划分为四级施工平台、四个作业区段。在路床顶面以下0.5m为第一级台阶,0.5~1.5m为第二级台阶,1.5~3m为第三级台阶,3m以下为第四级台阶。四个作业区段是填石区段、平整区段、碾压区段和检验区段。填石作业自最低处开始,逐层水平填筑。每一层均采用机械摊铺、平整,铺撒嵌缝料,将填石空隙以小石和石屑填满铺平,采用重型振动压实设备碾压。施工单位为充分发挥机械设备的效率,强化了施工机械设备的现场管理。
施工单位在施工中对填石路基质量检验实测项目有:压实度、纵断面高程、中线偏位、宽度、边坡坡度和平顺度。
问题:
1.针对背景中的四个施工平台和四个作业区段,采用哪种施工组织形式最合理?
2.写出填石路基的施工工艺流程。
3.补充填石路堤质量检验还缺漏的实测项目。
4.简述填石路堤施工中的装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。
5.施工机械现场管理包含哪三方面工作?
【答案】
1.针对背景中的四个施工平台和四个作业区段,采用哪种施工组织形式最合理?
答:公路施工过程基本组织方法有顺序作业法(也称为依次作业法)、平行作业法、流水作业法。针对背景中的四个施工平台和四个作业区段,采用流水施工组织形式最合理。
2.写出填石路基的施工工艺流程。
答:石方填筑路堤共有八道工艺流程,依次为:施工准备→填料装运→分层填筑→摊铺平整→振动碾压→检测签认→路基成型→路基整修。
3.补充填石路堤质量检验还缺漏的实测项目。
答:土方路基实测项目有:压实度(△)、弯沉值(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。本题填石路堤质量检验还缺漏的实测项目为:平整度、横坡。
4.简述填石路堤施工中的装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。
答:填石路堤施工中的摊铺平整机械设备配置包括拌合料摊铺机、平地机、石屑或场料撒布车;摊铺平整机械设备配置包括装载机和运输车辆;压实机械设备配置包括压路机。
5.施工机械现场管理包含哪三方面工作?
答:施工机械现场管理主要包括以下三方面工作:
(1)做好施工前的准备工作。
(2)合理安排施工任务。
(3)建立机械使用责任制。
(二)
【背景资料】
某施工单位承接了2km的山区二级公路工程项目,其中包含一座长260m的双车道隧道。隧道进口洞顶覆盖层较薄,出口段的路堑地段受落石和塌方危害,隧道进出口段均设置12m的拱式明洞。其中进口段的路堑对明洞有偏压,路床有软基处理,出口段的路堑对明洞无偏压。
隧道开挖后,及时修筑了第一次衬砌,通过施工中的监控量测,确定围岩变形稳定后,修筑防水层及进行第二次衬砌。
隧道洞口段路面采用水泥混凝土路面,路面结构层自上而下为:20cm厚C30水泥混凝土面层;20cm厚水泥稳定碎石层;20cm厚填隙碎石基层。路面施工完成后进行了隧道通风、照明设施的施工。
隧道通车后,在进口段发现路面出现横向裂缝,施工单位对出现裂缝的原因进行调查分析,发现该段基层顶面标高比设计标高平均高出5cm,而混凝土制备、浇筑工艺、养生都满足要求,切缝及时。
问题:
1.简述本隧道工程设置明洞的理由。
2.根据荷载分布划分,该隧道的拱式明洞有哪些形式?
3.补充隧道中还需要施工的其他附属设施。
4.分析路面出现横向裂缝的可能原因。
【答案】
1.简述本隧道工程设置明洞的理由。
答:本隧道工程设置明洞的理由为:隧道进口洞顶覆盖层较薄,应采用明挖法来开挖隧道。明洞具有地面、地下建筑物的双重特点,既作为地面建筑物用以抵御边坡、仰坡的坍方、落石、滑坡、泥石流等病害,又作为地下建筑物用于在深路堑、浅埋地段不适宜暗挖隧道时,取代隧道的作用。
2.根据荷载分布划分,该隧道的拱式明洞有哪些形式?
答:明洞主要分为两大类,即拱式明洞和棚式明洞。根据荷载分布划分,该隧道的拱式明洞又可分为路堑对称型、路堑偏压型、半路堑偏压型和半路堑单压型。
3.补充隧道中还需要施工的其他附属设施。
答:隧道的附属设施是指为确保交通安全和顺适而设置的通风设施、照明设施、安全设施、供配电设施、应急设施等。本题中,隧道中还需要施工的其他附属设施为:安全设施、供配电设施、应急设施。
4.分析路面出现横向裂缝的可能原因。
答:路面出现横向裂缝的可能原因主要有:
(1)混凝土路面切缝不及时,由于温缩和干缩发生断裂。混凝土连续浇筑长度越长,浇筑时气温越高,基层表面越粗糙越易断裂。
(2)切缝深度过浅,由于横断面没有明显削弱,应力没有释放,因而在临近缩缝处产生新的收缩缝。
(3)混凝土路面基础发生不均匀沉陷(如穿越河浜、沟槽,拓宽路段处),导致板底脱空而断裂。
(4)混凝土路面板厚度与强度不足,在行车荷载和温度应用下产生强度裂缝。
(5)水泥干缩性大;混凝土配合比不合理,水灰比大;材料计量不准确;养生不及时。
(6)混凝土施工时,振捣不均匀。
(三)
【背景资料】
某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。
观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。

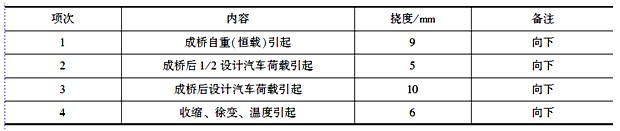

经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见表2,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。
梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见图1),分批分次拆除支架。

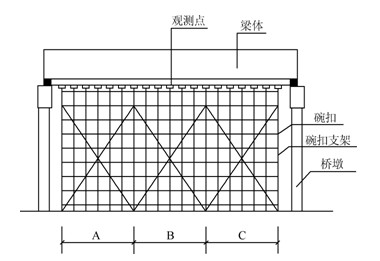

图1 支架布设立面图
表2 恒载、活载、混凝土温度、徐变、收缩引起挠度表
问题:
1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3.排列A、B、C三部分合理的拆除顺序。
4.写出旧扣件外观质量可能存在的病害。
5.写出架设本桥支架所需要的特殊工种。
【答案】
1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
答:梁自重和施工荷载作用下的弹性变形=185.725-185.701=0.024m。
2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
答:该支架跨中需要设置的预拱度=9+5+10+6=30mm。
底板的立模标高=185.956+0.03=185.986m。
3.排列A、B、C三部分合理的拆除顺序。
答:A、B、C三部分合理的拆除顺序为:先拆除B,然后同步拆除A和C。
4.写出旧扣件外观质量可能存在的病害。
答:旧扣件外观质量可能存在的病害有:裂缝、变形或螺栓出现滑丝。
5.写出架设本桥支架所需要的特殊工种。
答:架设本桥支架所需要的特殊工种包括:架子工、电焊工、信号工、司索工。
(四)
【背景资料】

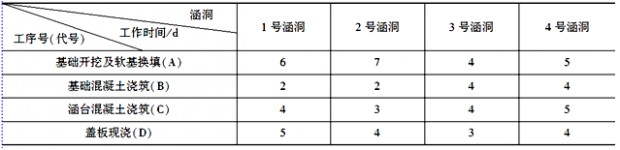

某施工单位承接的二级公路中有四道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如表3所示。
表3 各涵洞的工序划分与工序的工作时间
施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。
根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。
问题:
1.计算按顺序作业法组织四道涵洞施工的工期。
2.计算按流水作业法组织施工的流水步距及总工期。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?
5.补充基坑验收时缺漏的项目。
【答案】
1.计算按顺序作业法组织四道涵洞施工的工期。
答:按顺序作业法组织,四道涵洞施工的工期=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×3=72d。
2.计算按流水作业法组织施工的流水步距及总工期。
答:KA—B=max{(6-0),(13-2),(17-4),(22-8),(0-12)}=14d。
KB—C=max{(2-0),(4-4),(8-7),(12-11),(0-16))=2d。
KA—B=max((4-0),(7-5),(11-9),(16-12),(0-16)}=4d。
按流水作业法组织施工的总工期=2×3+(14+2+4)+(5+4+3+4)=42d。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
答:绘制按流水作业法组织施工的横道图如图2所示。

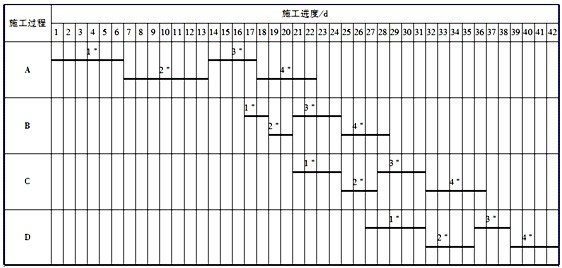

图2 橫道图
4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?
答:根据《隐蔽工程验收制度》,隐蔽工程是指为下道工序施工所隐蔽的工程项目,隐蔽前必须进行质量检查和验收,由施工项目负责人组织施工人员、质检人员,并请监理单位、建设单位代表参加,必要时请设计人参加,检查意见应具体明确,检查手续应及时办理,不得后补。所以,验收时还必须邀请建设单位参加。
5.补充基坑验收时缺漏的项目。
答:地基和基础验收属于隐蔽工程验收,验收的项目包括:土质情况、基槽几何尺寸、标高和地基处理。本题中,基坑验收时缺漏的项目为土质情况和标高。
未完待续,更多考试试题请关注坦途网二级建造师考试频道!
